很多项目计划里,都写着几个看起来很重要的“里程碑”。
需求确认、方案完成、开发结束、系统上线、项目验收……日期排得清清楚楚,甚至还专门用不同颜色标出来。可真正到了节点,项目经理一问进展,得到的往往是:“基本完成了”“主体没问题”“还有一点细节,先往下走吧。”
于是,需求还没完全确认,开发已经开始;方案中的关键分歧还没解决,后续资源已经投入;上线条件没有准备齐,团队却因为日期到了,只能硬着头皮继续推进。
这说明,很多项目虽然设置了里程碑,却没有真正做里程碑管理。
里程碑不是计划表上一个醒目的日期,也不是把重要任务换一个名称。它真正要解决的问题是:到了项目的关键阶段,我们是否已经拿到了该拿到的成果,是否具备继续投入、进入下一阶段的条件。
所以,里程碑管理不能只看“时间到了没有”,而要管清楚三件事:怎么定,怎么管,怎么验收。
以下解读中所用到的项目管理系统——
已经做成了完整的模板,可直接下载使用:https://s.fanruan.com/8orj9

一、先说清楚:项目里程碑到底是什么?
里程碑是项目推进过程中,用来确认阶段性成果是否成立的关键节点。
它和普通任务最大的区别在于,任务关注“具体要做什么”,里程碑关注“一组工作完成后,项目达到了什么状态”。
比如,“完成需求调研”是一项工作,“需求范围正式确认”才更接近一个里程碑。因为调研做完,不代表需求已经达成一致;只有需求范围、业务规则、优先级和验收口径都被确认,项目才具备进入方案设计和开发阶段的条件。
同样,“提交设计稿”只是一个动作,“设计方案通过评审”才是阶段结果。文件上传了,不代表方案已经可用;关键角色没有确认,重要问题没有解决,后面的开发工作就不能建立在这个结果之上。
因此,一个真正有效的里程碑,至少要具备四个要素:
-
第一,有明确的阶段成果。
-
第二,有可以检查的交付物。
-
第三,有事先约定的通过标准。
-
第四,有真正负责确认结果的人。
缺少其中任何一项,里程碑都很容易变成一个普通日期。
里程碑的本质,不是提醒团队某一天要做完什么,而是在项目继续往下走之前,设置一道阶段性检查。
只有检查通过,项目才应该进入下一阶段。

二、项目里程碑怎么定?
里程碑定得不好,后面管得再勤也没有用。
有些项目把所有重要会议、材料提交和任务截止时间都标成里程碑,最后一张计划表上到处都是菱形标记。节点很多,看起来管理得很细,实际上真正关键的阶段成果反而被淹没了。
里程碑不是越多越好,而是要定在真正会改变项目状态的位置。
-
先划分项目阶段,再从结果倒着定
定里程碑不能先翻日历,挑几个日期填进去,而要先看项目需要经历哪些关键阶段。
例如,一个系统建设项目可能会经历需求确认、方案确定、开发测试、上线准备和正式验收几个阶段。那么每个阶段结束时,项目究竟要拿到什么结果,就决定了里程碑应该设在哪里。
需求阶段结束,不是“需求文档写完”,而是需求范围正式确认;方案阶段结束,不是“方案已经提交”,而是关键方案完成评审;上线阶段结束,也不是“程序已经部署”,而是上线条件检查通过,系统具备正式运行条件。
先明确阶段成果,再确定对应时间,里程碑才不会变成只有日期、没有意义的空节点。

-
只选择真正影响后续投入的节点
一个节点是否值得成为里程碑,可以看它会不会影响后续的重要动作。
-
它是否决定项目能不能进入下一阶段?
-
是否会触发新一轮资源投入?
-
是否影响客户承诺、付款、上线或正式交付?
-
如果这个结果不成立,后面的工作是否应该暂停?
如果答案都是“不会”,那它大概率只是一项普通任务,不必被设置成里程碑。
例如,召开一次项目周会很重要,但它不会改变项目阶段;提交一份过程材料也很重要,但如果没有正式确认,它同样不能代表项目取得阶段成果。
里程碑要少而关键。只有这样,团队才知道哪些节点不能含糊过去。

-
把四项内容一次写清楚
每个里程碑都不能只写一个名称和日期。
“需求确认完成”“测试完成”“项目上线”这些表述看起来很清楚,真正执行时却很容易产生不同理解。
更完整的里程碑应该写清楚:
-
阶段成果是什么;
-
要提交哪些交付物;
-
满足什么标准才算通过;
-
由谁检查并作出确认。
比如,“上线准备完成”这个里程碑,不能只写计划日期。还要明确上线清单是否完成、关键缺陷是否关闭、数据是否准备、应急方案是否确认,以及谁拥有最终放行权。
标准越具体,到了节点就越不容易靠一句“差不多”糊弄过去。

-
让里程碑和支撑任务对应起来
里程碑不是孤零零地放在计划表里,它必须由一组关键任务和前置条件共同支撑。
需求确认里程碑,可能依赖业务访谈、需求整理、范围评审和关键人确认;上线里程碑,可能依赖测试通过、数据准备、权限配置、用户培训和应急预案。
项目经理要提前看清,哪些任务一旦没有完成,就会直接影响里程碑成立。

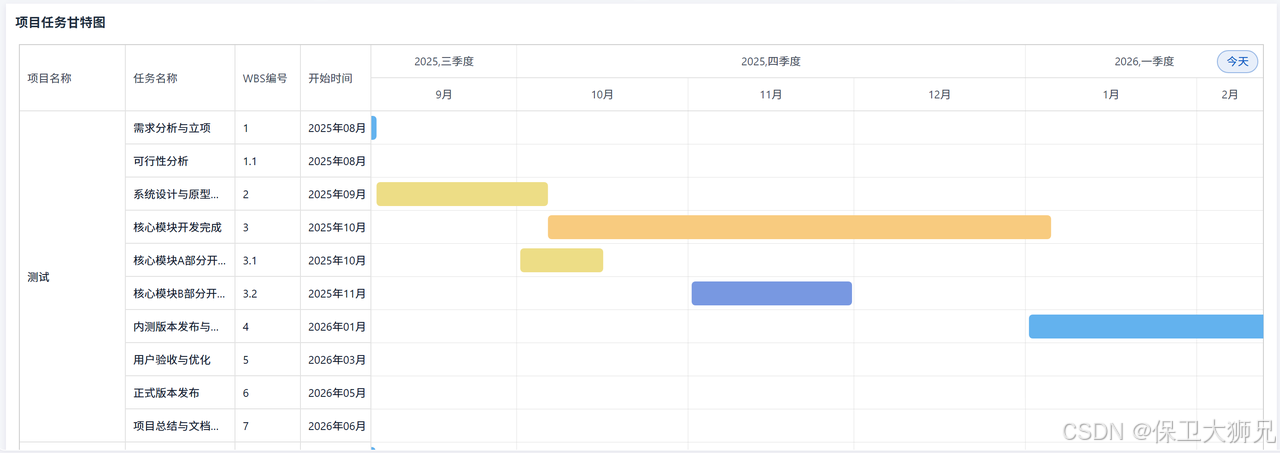

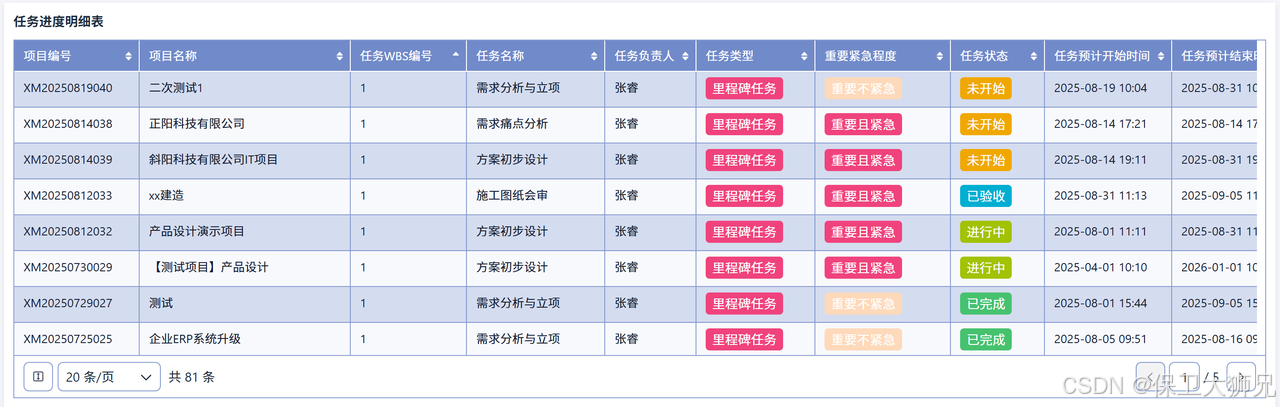

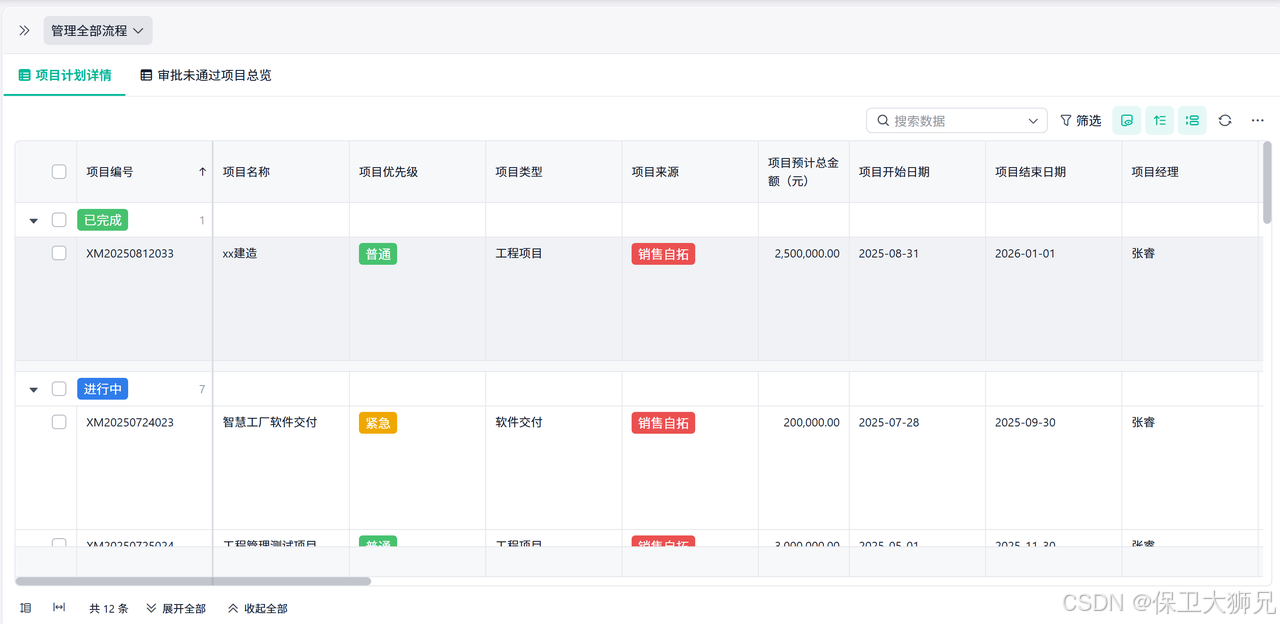

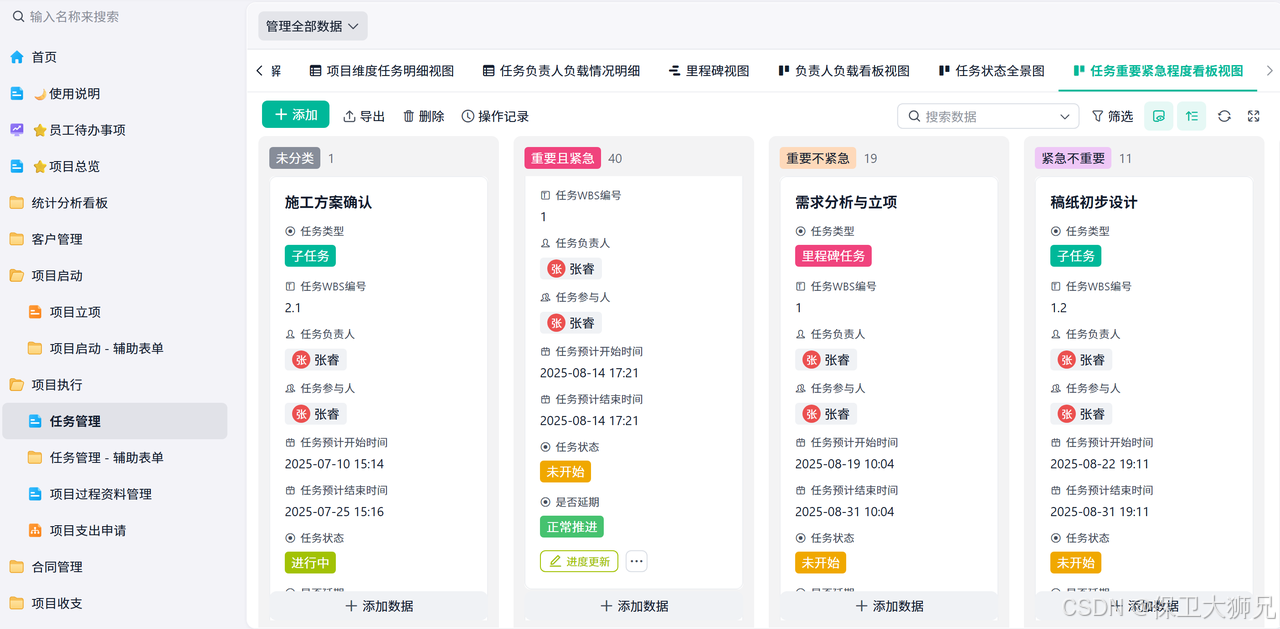

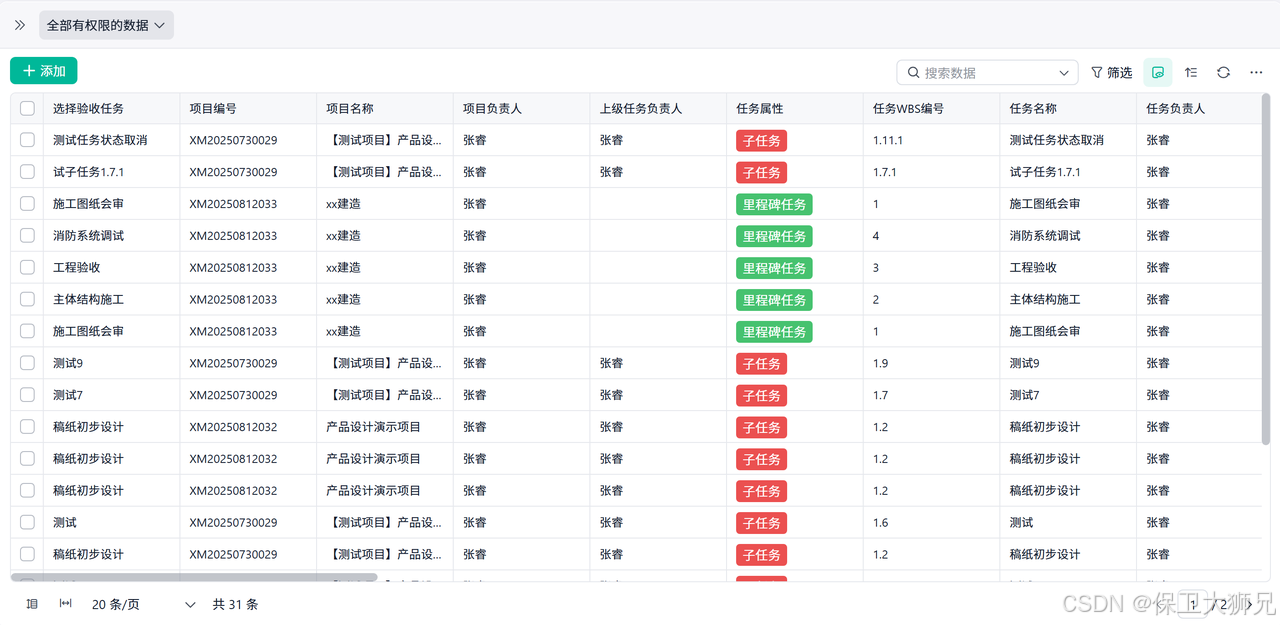

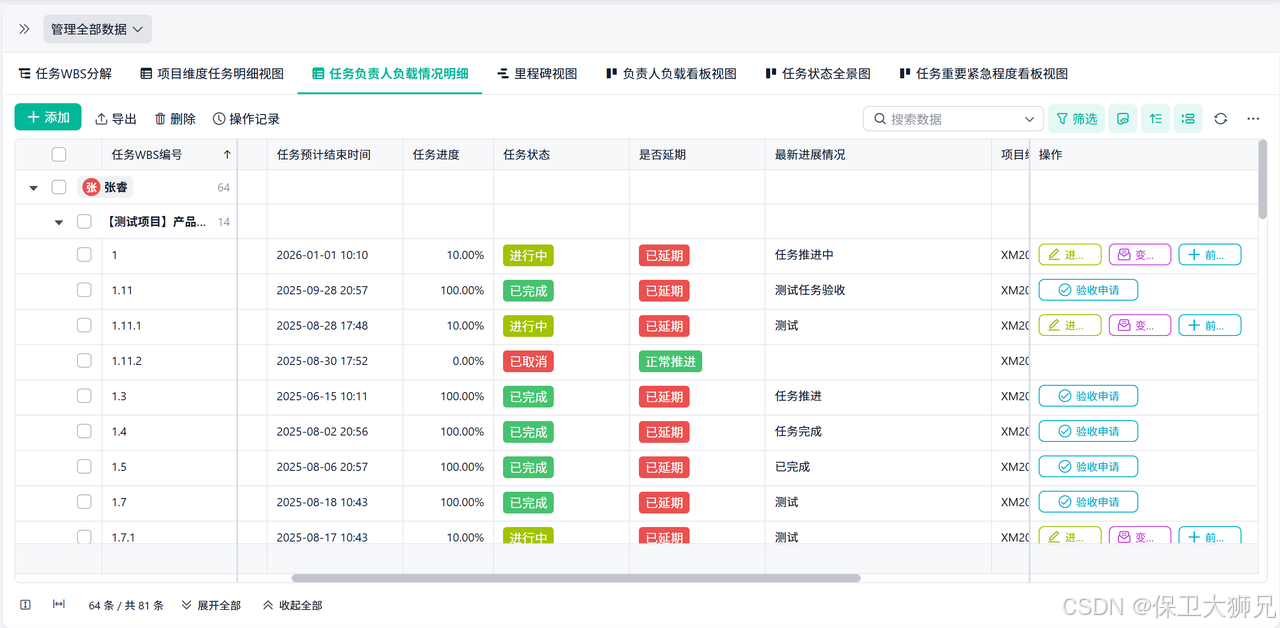

在项目管理系统中,可以把里程碑与支撑任务、交付物、前置依赖和确认人关联起来。
这样,里程碑不再只是一个独立日期,而能向下追溯到具体准备情况。
项目经理也能看到,真正决定节点能否通过的事项还有哪些没有完成。

三、项目里程碑怎么管?
很多团队定完里程碑后,管理动作就只剩下临近日期催一次。
距离节点还有一周时问进度,剩三天时再追一遍,到了当天发现材料没齐、关键问题没解决,只能临时协调、反复开会,最后把“未完成”包装成“基本完成”。
这不叫里程碑管理,只是到了日期才检查结果。
真正的里程碑管理,要从设定完成的那一天就开始。
-
不只盯日期,更要盯通过条件
日期只能告诉项目经理还剩多少时间,却不能说明里程碑是否正在接近完成。
项目经理真正要关注的是:关键交付物是否已经形成,前置依赖是否解除,需要确认的事项是否已经达成一致。

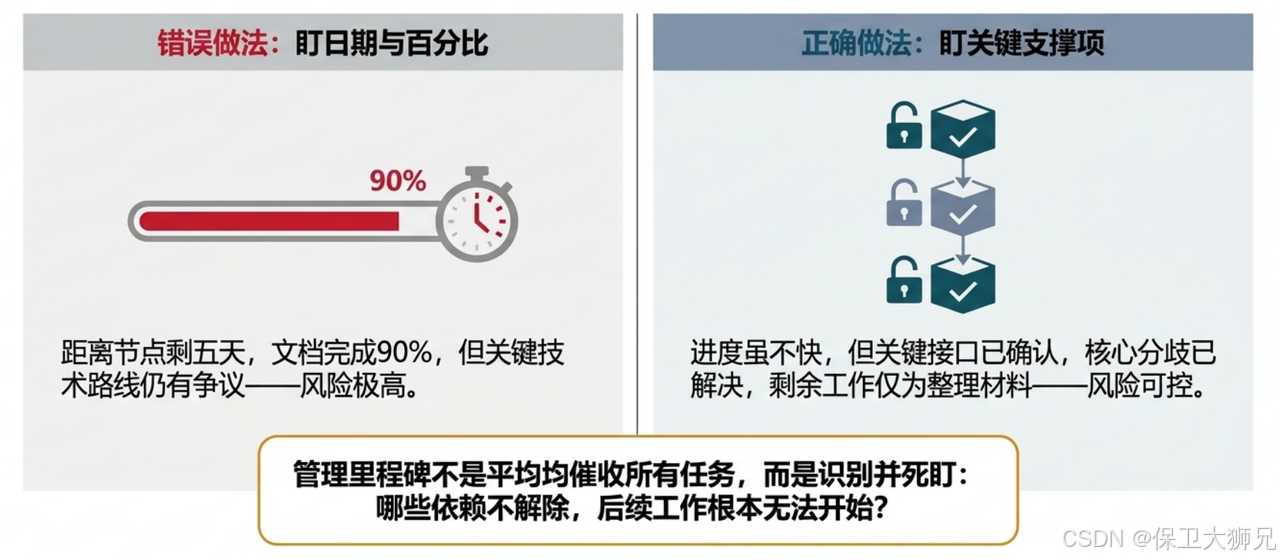

例如,距离方案评审里程碑还有五天,方案文档可能已经完成90%,但如果关键技术路线仍有争议,里程碑风险依然很高。反过来,有些任务虽然进度不算快,但关键结论已经明确,剩余工作只是整理材料,风险反而没有那么大。
因此,不能只用完成百分比判断里程碑状态。
要看距离通过条件还缺什么。

-
管住真正决定放行的关键事项
不是所有任务延期都会影响里程碑。
某份辅助材料晚一天提交,可能不会阻碍项目进入下一阶段;但一个关键接口没有确认,即使其他任务全部完成,里程碑也无法真正通过。
项目经理要识别里程碑下的关键支撑项,并优先盯住这些事项。
-
哪些任务直接决定阶段成果?
-
哪些依赖不解除,后续工作根本无法开始?
-
哪些问题必须在节点前形成结论?
-
哪些角色如果不确认,项目就不能放行?
管理里程碑,不是把所有任务平均催一遍,而是抓住少数真正影响阶段结果的事项。

-
正式验收前,先做一次预检查
里程碑到了当天才第一次检查,通常已经太晚了。
成熟的项目经理会在正式节点前安排一次预检查,提前确认交付物是否齐全、通过条件是否满足、相关方是否还有分歧,以及哪些问题可能影响正式验收。
预检查的目的,不是提前宣布里程碑通过,而是暴露差距。
如果发现材料不完整,就赶紧补充;如果发现某项结果无法验证,就补充验证依据;如果关键人仍然不认可,就提前组织讨论,而不是把争议留到正式验收现场。
项目管理系统可以根据里程碑日期设置预检查时间,并汇总关键任务、交付物和前置条件的当前状态。
当某项必要条件仍未满足时,及时提醒责任人和项目经理,避免风险一直藏到节点当天。
项目经理看到的也不只是倒计时,而是一张清楚的里程碑准备清单。

-
里程碑失守后,不能只改日期
这是里程碑管理中最常见的问题。
节点没有按时完成,项目经理把日期往后推一周,计划表重新变绿,仿佛问题已经解决了。
但日期修改了,失守的原因可能仍然存在。
是支撑任务没有完成,还是交付成果没有达到标准?
是资源不足,还是关键决策迟迟没有形成?
是前置依赖失效,还是原计划本来就不合理?
这个里程碑延期,会不会影响后续资源、客户承诺和最终交付?
这些都要重新评估。
如果只是偶发问题,可以制定补救动作;如果影响了后续计划,就要同步调整关联节点;如果原有范围、工期或资源条件已经变化,还需要走正式变更。
里程碑失守,不是一个日期字段发生变化,而是项目状态发生了变化。

四、项目里程碑怎么验收?
很多项目的里程碑之所以失去约束力,就是因为验收太随意。
负责人说完成了,项目经理看一下材料;大家觉得“问题不大”,就默认项目进入下一阶段。没有人认真核对标准,也没有形成正式结论。
最后,上一阶段遗留的问题全部被带到后面,越往后解决,代价越大。
-
按事先约定的标准检查
里程碑验收不能临时创造标准,更不能因为时间紧,就随意降低要求。
在设定里程碑时约定了哪些交付物、哪些通过条件,验收时就要逐项检查。
-
需求确认是否覆盖了约定范围?
-
方案是否解决了关键问题?
-
测试是否达到上线条件?
-
交付材料是否完整?
-
关键相关方是否完成确认?
如果标准本身需要调整,也应该说明原因,并经过必要确认,而不是为了让节点通过,临时把“必须完成”改成“后续补充”。
里程碑不是为了维护计划表的好看,而是为了保护后续阶段。

-
验收结论必须明确
里程碑验收不能停在“基本可以”“差不多了”“问题不大”这种模糊表达上。
一般可以形成三种结论:
通过:关键条件全部满足,可以正常进入下一阶段。
有条件通过:主体成果已经成立,少量遗留事项不会阻碍下一阶段启动,但必须明确后续处理安排。
不通过:关键条件尚未满足,项目暂时不能放行。
明确结论的价值,在于让团队知道项目当前究竟处于什么状态,也避免不同人各自理解。
如果只是口头说“差不多通过”,业务可能认为已经结束,技术可能认为仍需修改,项目经理则夹在中间反复协调。

-
有条件通过,不等于问题可以不管
“有条件通过”是很多项目最容易滥用的结论。
只要节点着急,所有未完成事项都放进遗留清单,项目先继续往下走。久而久之,有条件通过变成了默认通过,遗留问题越积越多。
真正的有条件通过,必须满足一个前提:遗留事项不会影响下一阶段的核心工作。
同时,还要明确每项遗留问题的责任人、完成时间、验证方式和关闭条件。到了约定时间,需要重新确认结果,而不是记录以后就再也没人过问。
如果遗留问题会直接影响后续交付,就不应该有条件放行。
里程碑的作用,本来就是阻止关键问题继续向后传递。

-
让验收形成正式结果
里程碑验收结束后,要留下正式的验收结论。
谁参加了检查,哪些条件已经满足,哪些事项仍未完成,最终是通过、有条件通过还是不通过,下一步动作是什么,都要形成记录。
尤其是涉及客户确认、资源投入、付款、上线和交付的里程碑,更不能只靠一次会议或一句口头意见。
正式确认不是为了增加手续,而是为了让项目进入下一阶段有明确依据。

五、如何让里程碑管理形成完整闭环?

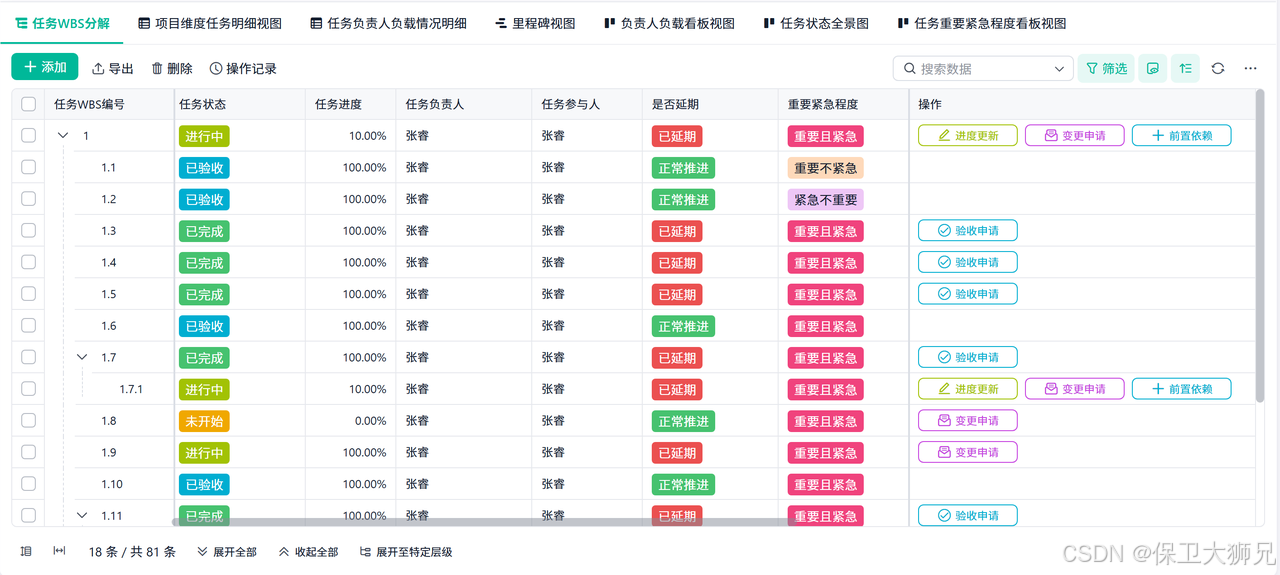

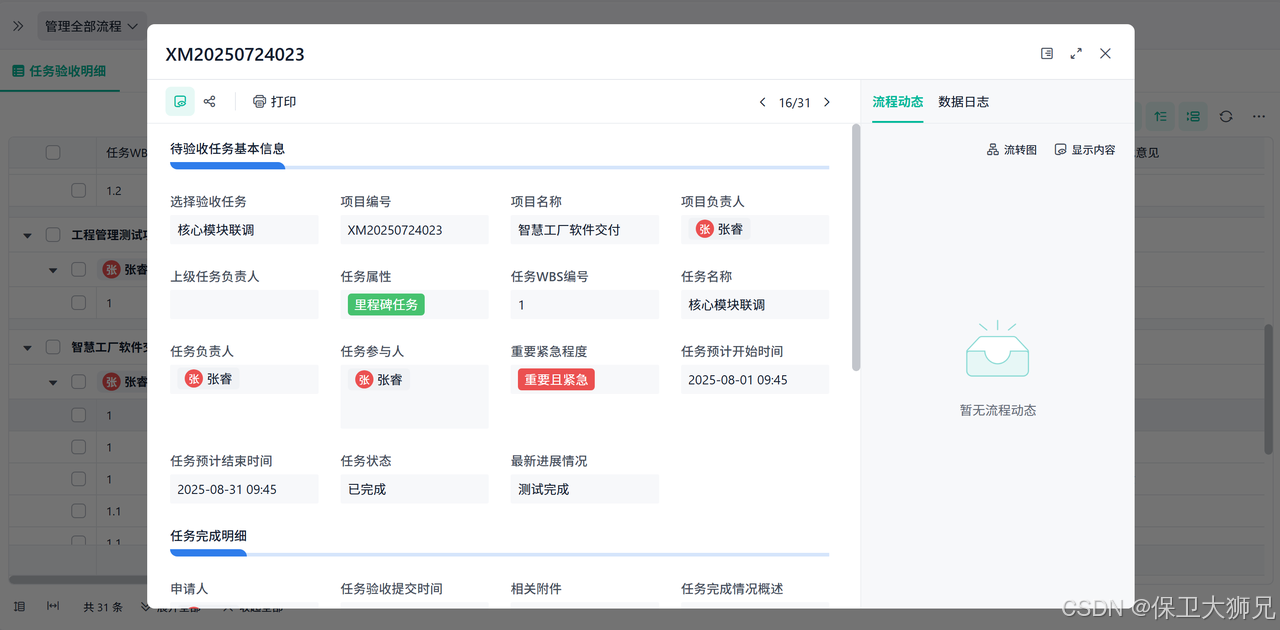

在项目管理系统中建立统一的里程碑台账,记录里程碑名称、所属阶段、计划日期、阶段成果、交付物、通过标准、责任人和确认人。
将里程碑与关键任务、前置依赖、预检查结果和正式验收关联起来。条件未满足时及时预警,节点失守后同步评估对后续计划的影响。
对于有条件通过的里程碑,继续跟踪遗留事项,直到完成验证和正式关闭。不能因为项目已经进入下一阶段,就默认前一阶段的问题自然消失。
同时,还要保留每次延期、退回、补充和验收的记录,避免同一个里程碑反复失守,却始终找不到真正原因。
项目经理可以通过里程碑看板,看到哪些节点准备不足、哪些条件长期未满足、哪些遗留事项已经影响后续推进。
项目结束后,再结合里程碑达成率、延期原因和验收问题进行复盘,持续调整后续项目的设置标准和管理规则。
这样,里程碑才能形成从设定、准备、检查、验收到关闭和复盘的完整闭环。

最后说一句
里程碑不是为了让项目计划看起来更专业,也不是为了在关键日期前多催几次进度。
它真正的价值,是在项目每一次继续向前、继续投入资源之前,帮团队确认:上一阶段承诺的结果,究竟有没有真正成立。
里程碑定得准,团队才知道每个阶段必须走到哪里;管得住,问题才不会等到节点失守后才暴露;验得严,项目才不会带着一堆“差不多完成”继续往下走。
真正有效的里程碑,记录的从来不只是项目走到了哪一天。
它决定的是,项目有没有资格进入下一阶段。
Q1:项目有进度节点就够了,为什么一定要设置里程碑?两者到底有什么区别?
很多人容易把日常进度节点和里程碑混为一谈,其实两者作用完全不同:普通节点管“过程动作”,里程碑管“阶段结果”。日常任务节点是细碎的执行步骤,用来约束团队日常干活进度;而里程碑是项目的关键“验收关口、分水节点”,代表一个阶段正式收尾、成果可落地、可校验。
没有里程碑的项目,只会越做越乱、越拖越长:任务一直在做、进度一直在走,但始终没有阶段性成果,问题全部堆积到项目结尾才爆发。设置里程碑的核心意义,就是分段锁结果、分段查问题、分段控风险,让项目全程可控,避免最后一次性翻车。
Q2:很多项目里程碑设置完形同虚设,到期随便糊弄、草草验收,根本起不到管控作用,问题出在哪?
核心原因只有两个:里程碑定得太模糊、验收标准不落地。很多人设置里程碑,只定时间、不定成果,只写阶段名称、不写验收标准,没有交付物、没有判定依据。
没有明确交付物的里程碑,就是空口号。到期后有没有做完、做得合不合格,全靠主观判断,自然会出现敷衍凑数、虚假进度的情况。真正好用的里程碑,必须做到时间明确、成果明确、交付物明确、验收规则明确。只要节点一到,有成果就是完成、没交付就是滞后,杜绝模糊扯皮、虚假闭环。
Q3:项目中途需求变更、进度滞后,里程碑要不要改?是死守节点还是灵活调整?
成熟的里程碑管理原则:尽量不动节点时间,只调整内部排程;确有重大变动,必须正式变更闭环。普通的小问题、人员波动、轻微卡点,绝对不要随意修改里程碑,否则所有阶段计划都会失效,团队也会养成“反正可以改时间”的拖延心态。
如果遇到客户需求大变、资源重大缺失、工期整体异动等不可抗力,严禁私下口头改时间。必须走正式变更流程、同步甲乙双方、更新项目台账、重新对齐标准。
里程碑的本质,是项目的“节奏锚点”:能内部赶工追回就绝不改期,必须变动就规范变更,既不僵化死守,也不随意放任,才能稳住项目整体交付节奏。
