很多项目出问题,并不是团队完全没有发现异常。
需求还没确认,大家知道;技术方案存在争议,大家也知道;测试还有重大缺陷,周报里同样写得清清楚楚。
可节点一到,项目还是照常往下走。
需求没锁定,先进入开发;方案没验证,先投入资源;缺陷没关闭,先安排上线。每个人都觉得“时间不能再耽误”,于是问题被带进下一阶段,成本越滚越大。
到了最后,项目经理一边追进度,一边补前面留下的窟窿。团队看起来忙得不可开交,项目却越来越难收拾。
真正有水平的项目经理,不会让项目一路凭惯性往前冲。
他会在几个关键位置设置“放行门”:达到条件,项目才能继续;条件不成立,就必须整改、调整,甚至暂停。
这道门管的不是形式,也不是多开一次评审会,而是项目在继续投入更多时间、成本和资源之前,必须完成一次真正的判断。
下面我就来讲讲,项目为什么需要“放行门”,一扇有效的门究竟要拦住什么,又该怎样避免它沦为走过场。
以下解读中所用到的项目管理系统——
已经做成了完整的模板,可直接下载使用:https://s.fanruan.com/8orj9

一、项目最危险的,不是有问题,而是带着问题继续往下走
项目里出现问题并不可怕。
真正危险的是,问题已经暴露,却没有改变项目的推进方式。
需求边界没有统一,团队仍然按照各自理解开发;核心技术没有验证,项目却已经进入全面实施;客户尚未确认交付口径,内部便按照原日期安排验收。

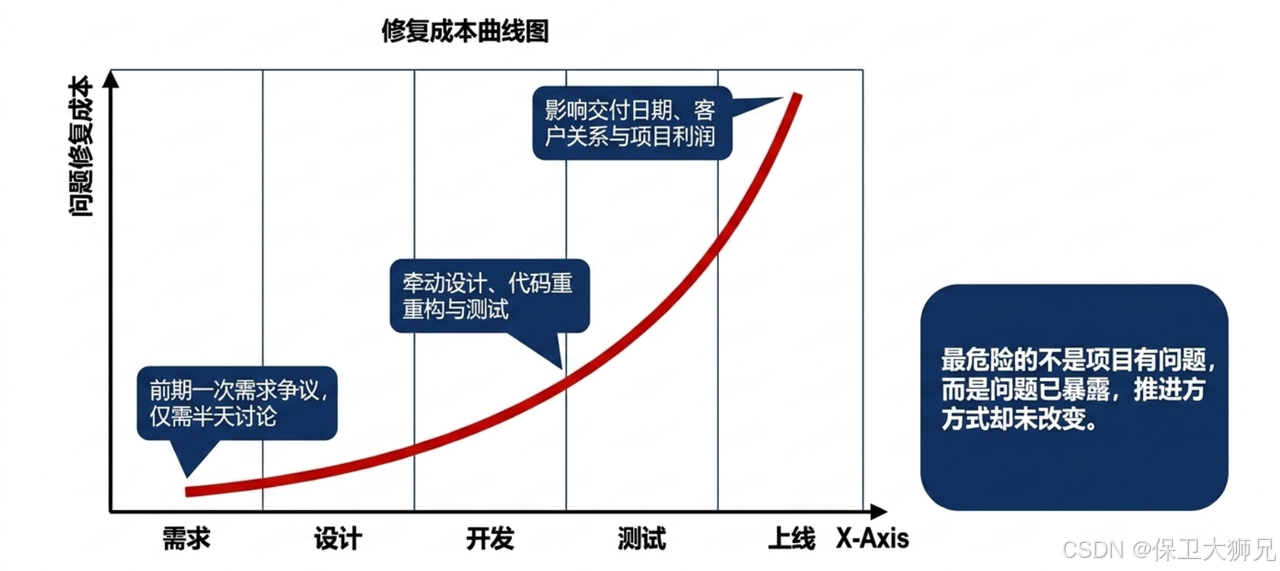

这些项目表面上没有停,实际上只是把问题从成本较低的前期,推到了代价更高的后期。
前期的一次需求争议,可能只需要半天讨论;进入开发后再修改,就会牵动设计、代码和测试;等到上线前才发现,影响的可能已经是交付日期、客户关系和项目利润。
“放行门”的价值,就是在问题还能以较低成本解决时,把项目暂时拦下来。

二、放行门不是里程碑,也不是普通评审会
里程碑回答的是:项目走到了什么位置,阶段成果是否形成。
“放行门”回答的则是:按照当前状态,项目还有没有资格继续投入下一阶段。
两者可以设置在同一个位置,但管理重点不同。
项目完成了方案设计,不代表一定能放行进入开发。方案可能已经提交,却没有解决关键技术风险;评审会也可能开完了,但重大分歧仍然没有结论。
同样,放行门也不是把所有人叫到会议室,听完汇报后说一句“原则上通过”。
如果不通过没有后果,重大问题照样被带走,所谓的“门”就只是流程中的一个签到点。
真正的放行门,必须有明确条件、判断依据和决策结果。它要有能力让项目继续,也要有能力让项目停下来。

三、一扇真正有效的放行门,必须管住四件事
-
先说清楚,达到什么条件才有资格进门
很多项目到了评审前才临时准备材料,原因就在于放行条件从来没有提前明确。
项目启动时,就应该说明每一道门检查什么。
进入开发前,需求边界是否稳定,关键业务规则是否确认,技术方案是否具备可实施性;进入测试前,版本是否完整,环境和数据是否准备到位,核心功能是否完成内部检查;进入上线前,重大缺陷是否关闭,回退方案是否可用,业务、运维和客户是否完成准备。
放行条件不能只写“基本完成”“整体可控”。
团队必须提前知道,缺少哪一项就不能直接进入下一阶段。只有条件在前,团队才会围绕通过这道门准备工作,而不是到了节点当天再争论标准。

-
放行不能只听汇报,必须看事实证据
项目会上最容易出现的话是:
-
“应该没有问题。”
-
“基本做完了。”
-
“对进度影响不大。”
-
“后面可以补。”
这些话听起来都很合理,却无法支撑项目继续投入。
放行判断必须建立在证据上。
需求是否确认,要看正式记录;技术是否可行,要看验证结果;质量是否达标,要看测试数据;上线是否准备完成,要看检查清单、应急方案和相关方确认。
项目经理不是不相信团队,而是不能让重大决策只依赖口头判断。
没有证据的“完成”,很可能只是工作做过了;只有证据能够证明,成果已经达到进入下一阶段的条件。

-
结果不能只有通过,还要允许退回和暂停
很多评审最后都会通过。
不是因为项目真的达标,而是大家觉得节点已经到了、资源已经安排、领导正在等待,谁也不愿意承担暂停的责任。
所以,有效的放行门必须提前定义几种结果。
正式放行,说明关键条件已经满足,可以进入下一阶段。
有条件放行,说明核心条件成立,但仍有少量不影响继续推进的遗留事项。此时必须明确责任人、关闭时间和逾期后果。
退回整改,说明关键要求未达标,需要完成整改后重新申请放行。
暂停决策,说明问题已经涉及范围、成本、技术路线或项目价值,不能只靠执行层修补,需要相关负责人重新判断是否继续。
如果放行门只能开、不能关,它就无法保护项目。

-
被放行的问题,必须有人继续管到底
有条件放行是项目里最容易失控的地方。
评审会上大家同意:“这个问题不影响当前阶段,先往下走。”会后项目进入新阶段,团队注意力转移,原来的遗留项便慢慢无人问津。
几周后,这个小问题可能变成上线障碍,所有人却已经记不清当时由谁负责。
因此,任何带条件放行的事项,都必须同时记录问题内容、影响范围、责任人、完成时间和关闭标准。
没有负责人和关闭时间,就不能叫有条件放行,只能叫带病推进。

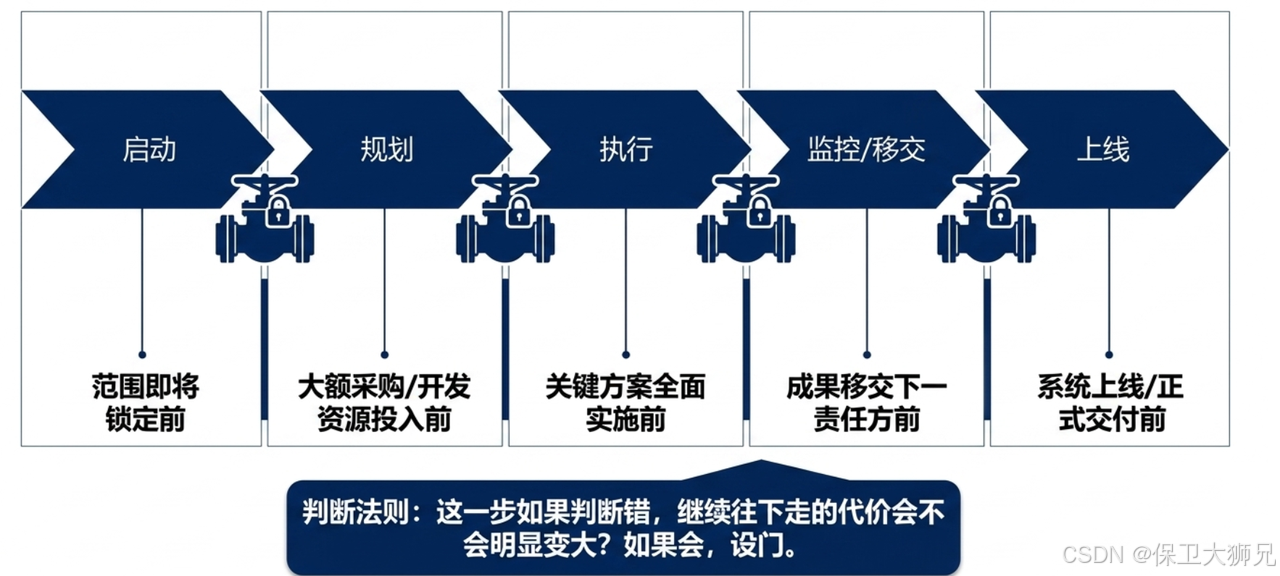

四、不是每个节点都要设门,但这几处一定要有
放行门太多,会让项目陷入流程负担;一道门都没有,项目又容易凭惯性失控。
最值得设置放行门的,是那些一旦继续,投入会明显扩大、返工代价会迅速上升的位置。
比如范围即将锁定、关键方案即将进入全面实施、大额采购或开发资源即将投入、成果即将交给下一个责任方,以及系统即将上线或正式交付。
项目经理判断要不要设门,可以问一句:
这一步如果判断错了,继续往下走的代价会不会明显变大?
如果答案是会,就应该在这里设置一次正式放行判断。

五、放行门有没有用,关键看谁真正拥有关门权
有些项目虽然设置了放行机制,却没人真正敢说“不通过”。
项目经理只能组织会议,没有权调整节点;专业负责人发现问题,却不愿承担延期责任;领导只要求按期推进,又没有人把继续推进的真实代价讲清楚。
结果就是人人看到了风险,却仍然集体放行。
因此,每一道放行门都要提前明确:谁负责准备材料,谁负责专业审核,谁拥有最终放行权,出现重大争议时由谁决策。
拥有放行权的人,也必须同时承担判断责任。
他不能只听“能不能按时”,还要看条件是否成立、继续投入的代价是什么,以及强行放行后由谁承担后果。
真正有效的放行,不是所有人都点头,而是有人依据事实做出明确决定。

六、如何让放行门真正落到项目管理里?

可以在项目管理系统中,为每一道放行门建立独立记录,明确所属阶段、计划时间、放行条件、必备材料、审核人、决策人和结果类型。
相关任务、成果、风险、问题和依赖要与放行门关联。关键成果未提交、重大问题未关闭、必要确认未完成时,系统自动显示当前不具备放行条件,而不是等到评审会上才临时发现。
进入评审后,审核人逐项核对条件并提交意见,最终决策人选择正式放行、有条件放行、退回整改或暂停决策。不同结果触发不同后续动作:通过后开启下一阶段任务,退回后生成整改清单,暂停后进入重新决策流程。

对于有条件放行的事项,系统继续追踪负责人、期限和关闭结果。超过时间仍未完成时,自动提醒项目经理和决策人,避免问题随着项目推进被遗忘。
通过放行看板,项目经理可以随时看到哪些门即将评审、哪些条件尚未满足、哪些项目被带条件放行、哪些遗留问题仍未关闭。
这样,“放行门”才能形成“条件准备—事实核验—正式决策—后续触发—遗留关闭”的完整闭环,而不是又多一场会议。

最后说一句
普通项目经理盯着项目有没有继续推进。
顶级项目经理更关心:项目现在是否值得继续推进。
他知道,进度慢一点未必会毁掉项目,但条件不成立时仍然强行往前走,一定会让后面的代价越来越大。
所以,他敢在关键位置设一道门。
达到条件,就放行;存在缺口,就整改;重大前提已经失效,就暂停重新判断。
这道门挡住的不是项目进度,而是错误投入、盲目乐观和越来越昂贵的返工。
会推进项目的人很多。
敢判断项目该不该继续,才是真正的项目管理水平。
Q1:项目放行门和普通里程碑、进度节点有什么区别?为什么单独设“放行门”才管用?
大多数项目的普通里程碑,只卡时间进度,不卡质量、不卡边界、不卡问题闭环,只是单纯的“时间提醒点”,这也是很多节点到点就翻车、后期集中返工的核心原因。而项目“放行门”是阶段准入准出的刚性关卡,核心不是看“做没做完”,而是核查“能不能往下走”。
放行门会硬性校验阶段成果、交付质量、遗留问题、资源匹配、需求对齐情况,只有全部达标才能放行进入下一阶段。它把项目风险拦截在当下阶段,避免小问题顺延累积成大漏洞,和只看进度的普通节点完全不同,是顶级项目经理控风险、稳交付的核心手段。
Q2:每个阶段都设放行门,会不会增加审核流程、拖慢项目整体进度?
看似多了一道审核流程,实则是用短时卡点,换全程提速。很多项目进度拖沓,从来不是阶段审核导致,而是前期带着问题放行、带着漏洞推进,后期出现大面积返工、扯皮、需求偏差,耗费数倍时间整改。
放行门的核心逻辑是前置风控、阶段清零:每个阶段卡死问题、对齐标准、确认共识,杜绝带病推进。前期少量的校验时间,能彻底规避后期返工、整改、延期的巨大时间损耗。只要简化放行审核流程、明确校验标准,不做冗余审批,不仅不会拖进度,反而能让项目推进更顺畅、节奏更稳定。
Q3:团队习惯了边做边改、快速推进,很难落地放行门机制,项目经理该如何顺利推行?
不用一步到位严格落地,可循序渐进、从轻到严落地,降低团队抵触感。首先在项目启动时,提前和团队、干系人对齐放行门的核心规则、校验标准和放行条件,明确不是为了卡点追责,而是为了减少返工、降低大家的无效劳作,统一全员认知。
其次优先在需求定稿、核心开发、验收上线三个关键核心阶段设置硬性放行门,普通细碎环节简化校验,不增加团队负担。最后养成阶段复盘习惯,每一次放行后总结问题,不断优化校验标准。久而久之,团队会形成“先达标、再推进”的惯性,彻底改掉边做边改、盲目推进的陋习,让项目管控形成闭环。
