【3】PMP試験 計画書・スコープ・スケジュール完全整理|頻出ポイントまとめ


はじめに

本ノートは、PMP(Project Management Professional)試験の学習・問題演習を通じて、頻出だと感じた「プロセス」領域のうち、計画書、管理簿、スコープ、スケジュール、見積もりに関する用語を整理したものです。

PMPでは、用語の意味そのものよりも、

  • どの文書を先に確認するのか

  • リスクと課題をどう区別するのか

  • スコープをどう定義・分解するのか

  • スケジュール短縮策をどう選ぶのか

  • 見積もり手法をどう使い分けるのか

が問われやすいです。

特に、
「リスク管理簿」と「問題点ログ」
「WBS」と「ガントチャート」
「プロジェクト憲章」と「プロジェクト管理計画書」
「ファストトラッキング」と「クラッシング」
「ストーリーポイント」と「時間見積もり」
は混同しやすいため、試験直前に整理しておきたいポイントです。




1. プロジェクト開始時に確認する文書

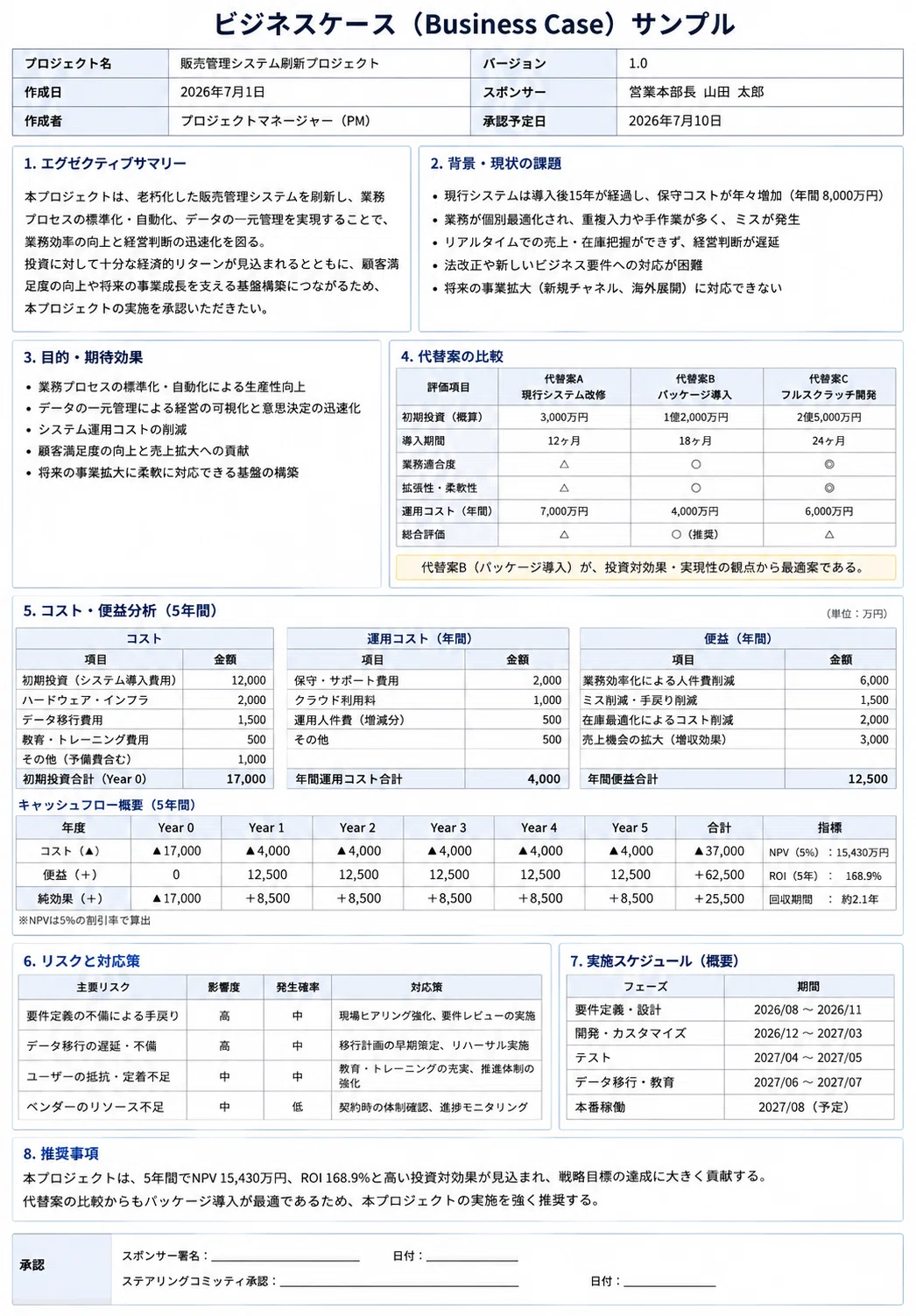

ビジネスケース

  • プロジェクトを実施する妥当性や投資対効果を説明するもの

  • 「なぜこのプロジェクトを行う必要があるのか」を示す

  • 背景、目的、期待効果、投資対効果、リスク、代替案などを整理する

  • 経営層やスポンサーが、プロジェクトを承認するか判断するための材料になる

  • この内容を文書化したものを、ビジネスケース記述書と呼ぶことがある

一般的な流れは次のイメージ

ビジネスケース

プロジェクト憲章

プロジェクト管理計画書

〖注意〗

  • ビジネスケースは、詳細な実行計画ではない

  • プロジェクトを始める前に、「実施する価値があるか」を判断するためのもの

  • アジャイルにおいて、プロジェクト進行段階での変更要求はビジネスケースの確認より、バックログに記載、プロダクトオーナーと優先順位を決定する方が適切

  • PMP試験では、「投資対効果」「事業上の妥当性」「経営層の承認」「なぜやるのか」が出たら、ビジネスケースを疑う

〖比較〗

  • ビジネスケース:なぜプロジェクトをやるのか

  • プロジェクト憲章:プロジェクトを正式に開始し、PMに権限を与える

  • ベネフィット管理計画:プロジェクト後にどの利益をどう実現・測定するのか

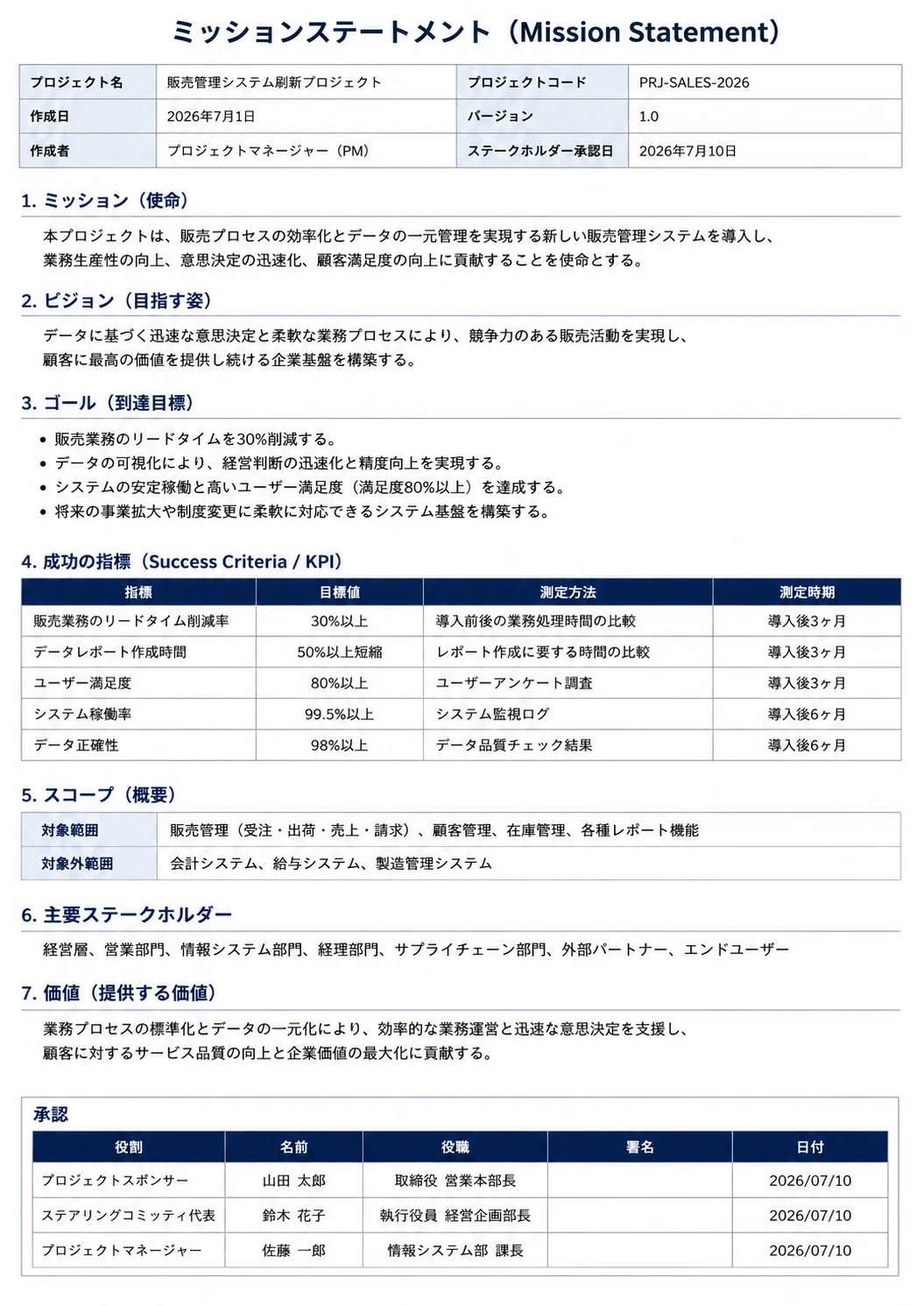

ミッションステートメント

  • プロジェクトや組織の目的・ビジョンを示すもの

〖注意〗

  • チームやステークホルダーの共通理解を作るために役立つ

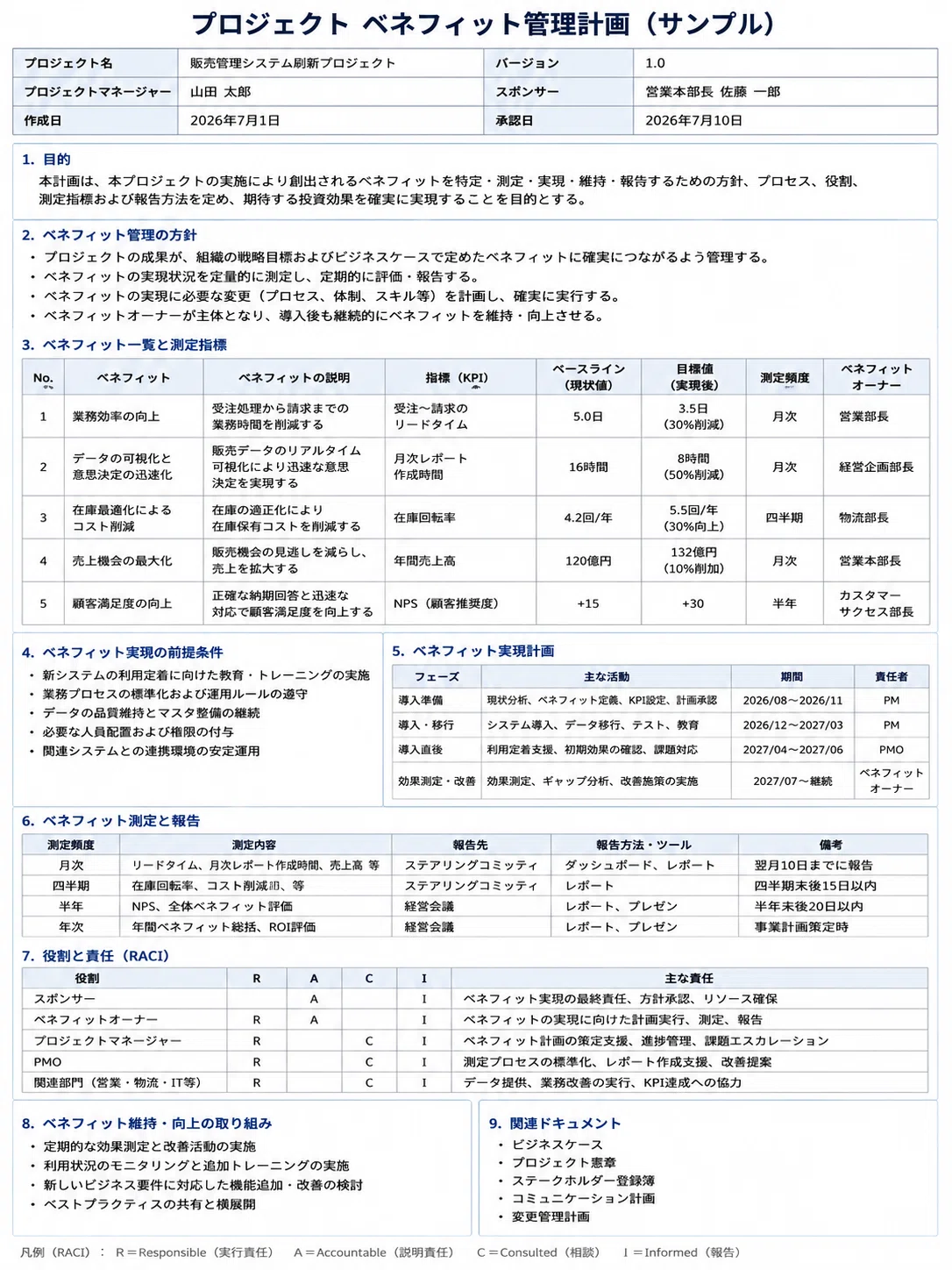

プロジェクトベネフィット管理計画

  • プロジェクトの目標や期待される利益、その実現までの時間枠、戦略との整合性を明確に示す計画

〖比較〗

  • ビジネスケース:プロジェクトを始める価値があるかを説明する

  • ベネフィット管理計画:プロジェクト後にどの利益をどう実現・測定するかを整理する

  • プロジェクト管理計画書:プロジェクトをどう管理・実行するかを定める

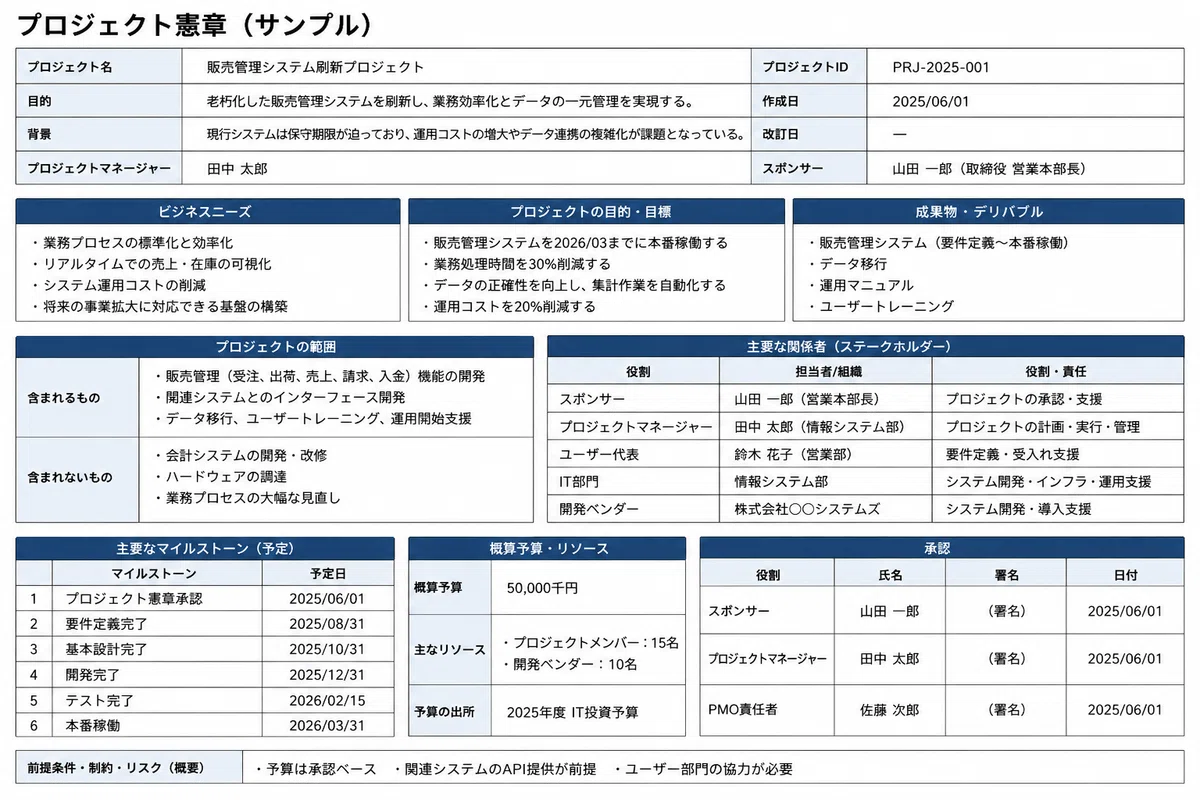

プロジェクト憲章

  • プロジェクトの基本方針、目的、範囲を文書化したもの

  • 目的、予算、主要ステークホルダー、前提条件、制約条件などを記載する

  • プロジェクトマネージャーに正式な権限を与える文書

〖注意〗

  • 予測型で特によく出るが、PMPではプロジェクト開始時の基本文書として広く捉える

  • 詳細なスケジュールやコスト管理方法は、プロジェクト管理計画書で扱う

〖比較〗

  • ビジネスケース:なぜやるのか

  • プロジェクト憲章:正式に開始し、PMに権限を与える

  • プロジェクト管理計画書:どう管理・実行するのか

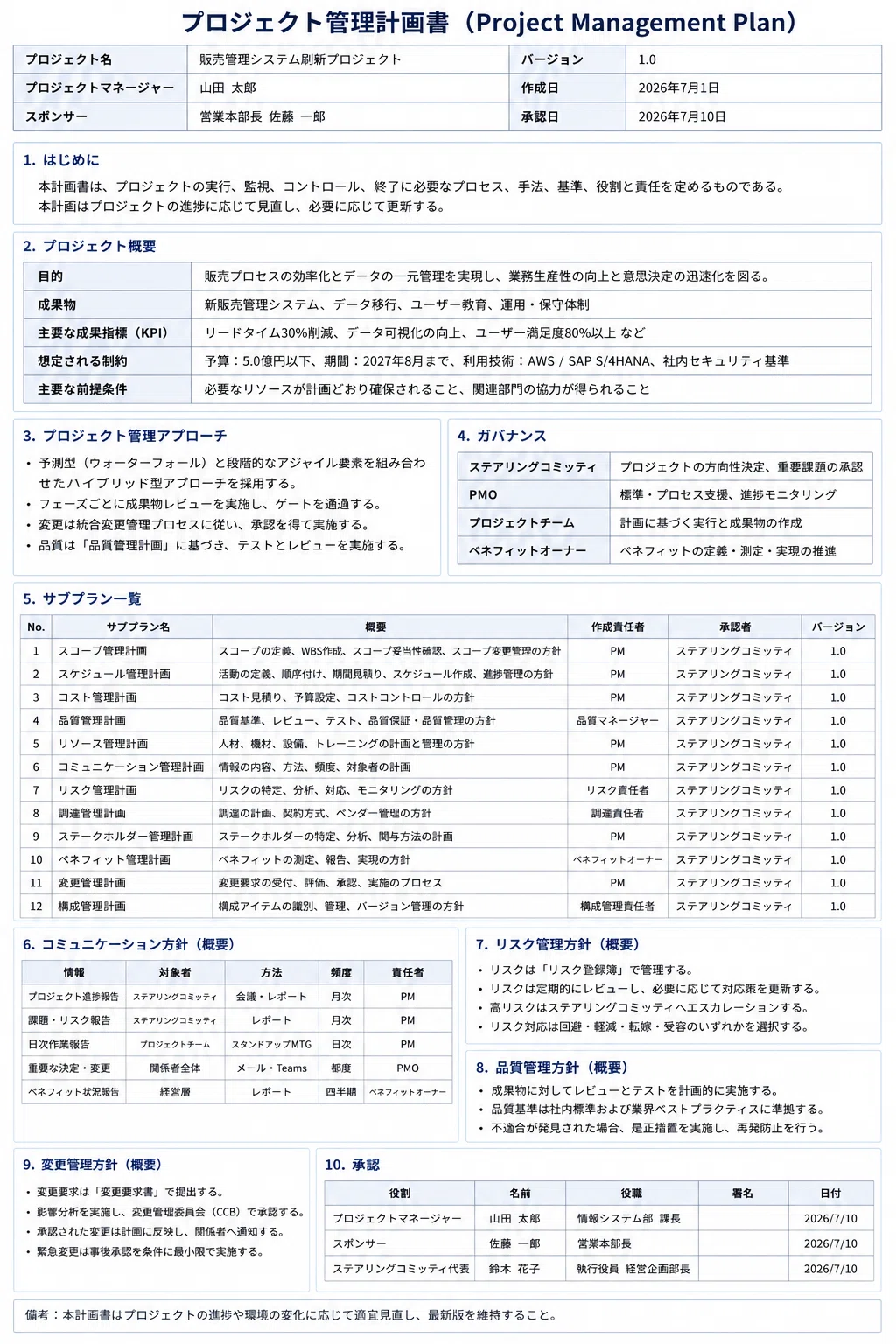

プロジェクト管理計画書(Project Management Plan)

  • プロジェクトをどのように管理・実行・監視・終結するかを定めた最上位の管理文書

  • プロジェクト運営のルールブック

〖注意〗

  • プロジェクト管理計画書は、単一の資料というより、複数の補助計画を統合したもの

  • 変更が必要な場合、予測型では変更管理プロセスを通す

  • 「計画どおりか」「ベースラインと比べてどうか」を見る文脈でよく出る

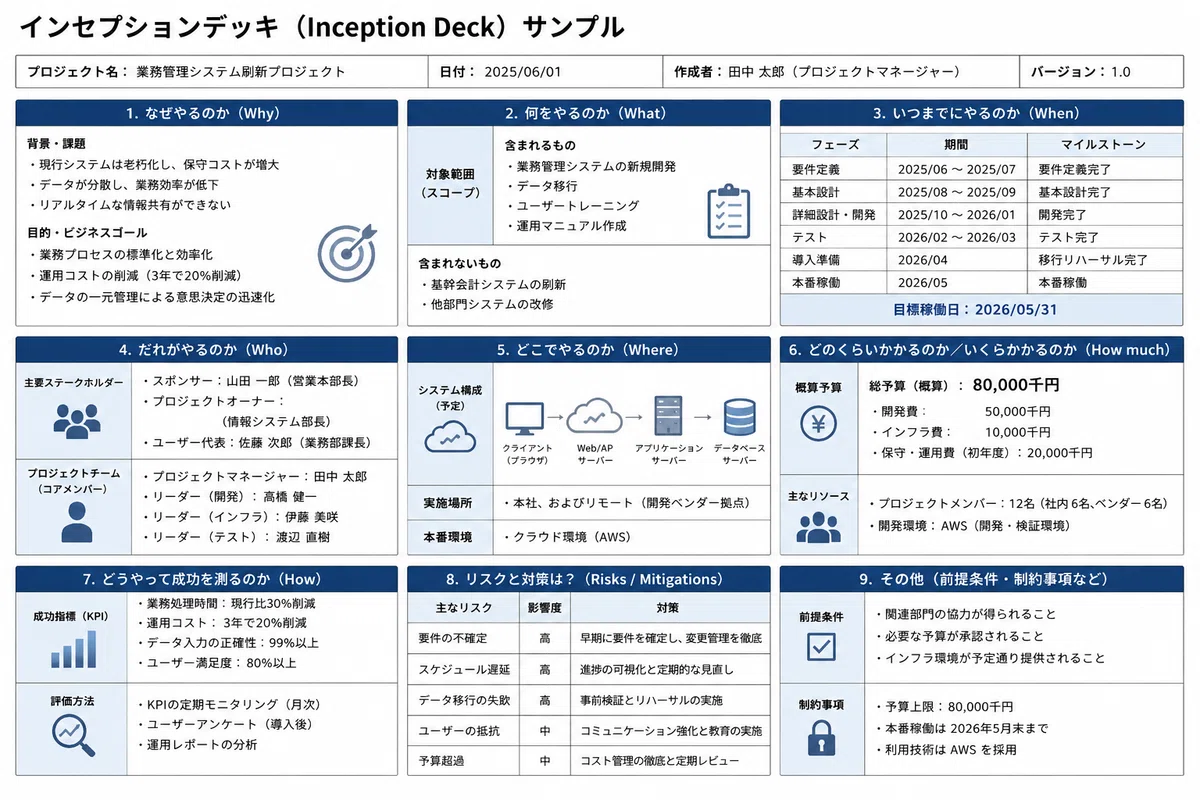

インセプションデッキ

  • アジャイルプロジェクトにおける、プロジェクト憲章に近い役割を持つ資料

  • プロジェクト開始時に作成される

  • 背景、目的、目標、範囲、価値、制約条件などを明確にし、関係者間で共有する

〖注意〗

  • アジャイル環境では、硬い文書よりも、関係者が共通理解を持ちやすい形が重視される

  • インセプションデッキは、初期段階で認識のズレを防ぐために有効

  • 初回のスプリントレビューで大きな誤解が発覚する前に、方向性を揃える効果がある

〖比較〗

  • プロジェクト憲章:プロジェクトを正式に開始し、PMに権限を与える文書

  • インセプションデッキ:アジャイル環境で、目的・価値・範囲・制約を共有するための資料

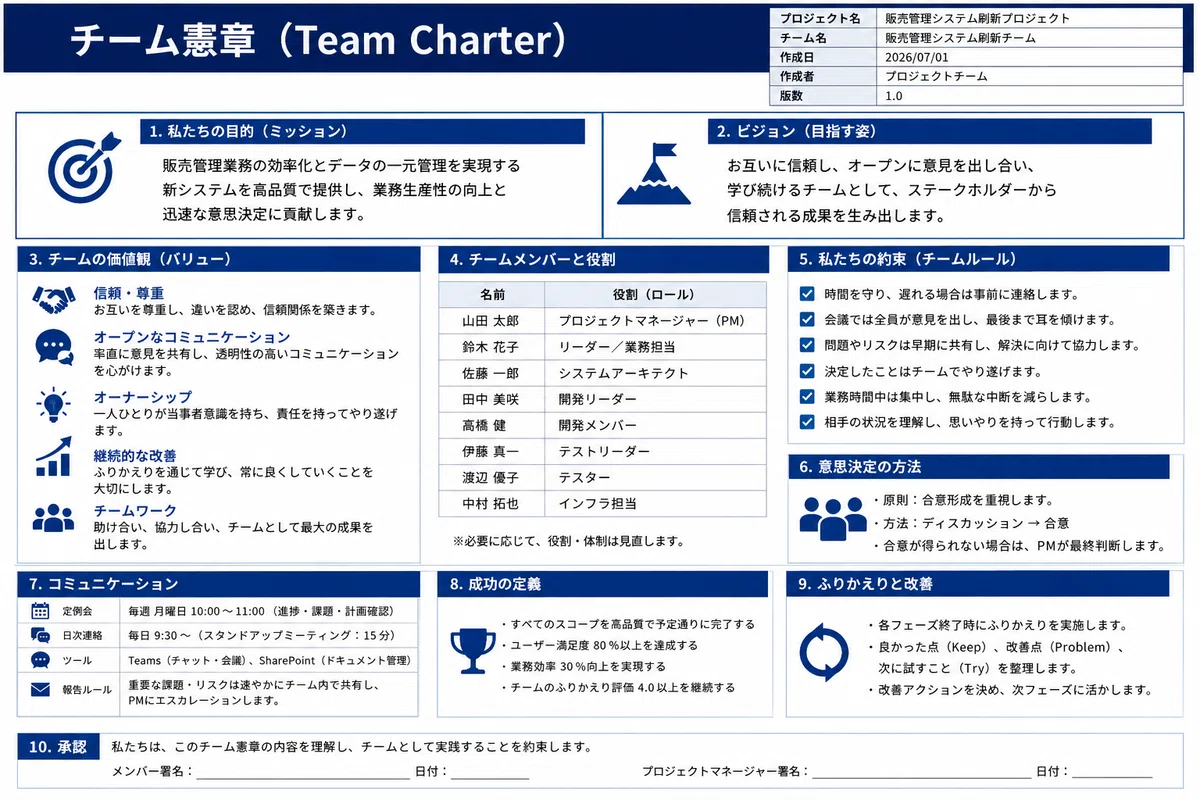

チーム憲章(Team Charter)

  • プロジェクトチームのルールブック

  • チームがうまく機能するための役割、責任、行動指針を明文化した合意文書

  • チーム全体の役割や責任、期待事項を文書化し共有することで、各メンバーの活動が明確になる

〖注意〗

  • チーム憲章は、PMが一方的に押し付けるものではない

  • チームで合意することが重要

  • タスク分担や進捗管理の改善、遅延リスクの軽減にもつながる


2. 各種マネジメント計画


品質管理計画

  • プロジェクト全体の品質基準や管理手法を定めるもの

〖注意〗

  • 品質は最後に検査するだけではない

  • 計画段階から、品質基準や確認方法を決めておく

  • アジャイルでは、完了の定義や継続的な検証とも関係する

  • ハイブリッドアプローチでも、品質管理計画はある


コスト管理計画

  • プロジェクトの予算、コスト見積もり、コストコントロールに焦点を当てた計画

〖注意〗

  • 見積もり方法、測定単位、コントロール基準、報告方法も含む

  • EVMの前提になることもある


調達管理計画

  • 調達の手続き、承認フロー、調達基準を定める計画

  • 供給リスクへの対応策、代替案、契約条件なども関係する

  • 外部ベンダーや契約が関わる場合に重要


リスク対応計画(Plan Risk Responses)

  • 識別・分析したリスクに対して、発生した場合にどう対応するかを事前に決めるプロセス

  • リスクの優先順位に応じて、回避、転嫁、軽減、受容などの対応策を決める

回避(Avoid): 原因そのものをなくす
転嫁(Transfer): 他者に責任を移す
軽減(Mitigate) :発生確率や影響を小さくする
受容(Accept) :特に対策しない(または備える)

〖注意〗

  • すでに発生している問題は、リスクではなく課題として扱う


ステークホルダーエンゲージメント計画

  • ステークホルダーが必要とする情報やコミュニケーション頻度を把握し、関与の方法を定める計画

  • クレームや期待値のズレが出ないよう、関与の体制を整える

〖注意〗

  • ステークホルダー対応では、政治力・期待を考慮する

  • 影響力の強い人、反対しそうな人、意思決定に関与する人を見落とさない

  • すべてのステークホルダーに同じ深さで対応するわけではない

〖比較〗

  • ステークホルダー分析:ニーズや影響力を理解する

  • ステークホルダーエンゲージメント計画:どう関与してもらうかを計画する

  • コミュニケーション管理計画:誰に、何を、いつ、どう伝えるかを決める


ステークホルダー分析

  • ステークホルダーのニーズや影響力を理解するための分析

  • コミュニケーション方法や関与度を決めるために使う

〖注意〗

  • ステークホルダー分析は、名前を一覧にするだけではない

  • その人が何を求めているか、プロジェクトにどれくらい影響を与えるかを見る

  • 分析結果は、エンゲージメント計画やコミュニケーション計画に反映する


コミュニケーション管理計画

  • 失敗を防ぐための設計図

  • 誰に、何を、いつ、どうやって伝えるかを決めた計画

  • 情報共有不足、期待値のズレ、認識齟齬を防ぐために重要

〖注意〗

  • コミュニケーション管理計画の整備・調整は、基本的にプロジェクトマネージャーの責任

  • PMOが支援することはあるが、個別プロジェクトでどう伝えるかはPMが主導する

  • ステークホルダーのニーズに応じて、頻度・形式・内容を変える
