フィジカルAIの「接続条件」を整理する

フィジカルAIは、センサー、AIモデル、制御機器、既存システムをまたいで動く。個々の機器が正常でも、データの意味、時刻、順序、権限が一致しなければ、判断や動作を誤る場合がある。接続は、ケーブルがつながるか、通信できるかだけでは評価できない。

7本目では、危険源、接近条件、例外動作、復旧、再開、責任分担を分け、安全条件を整理する方法を示した。

今回は、4番目の評価軸である「接続」を深掘りする。接続先、データ定義、伝達条件、権限、切断時動作、記録を分け、PoC(概念実証)で確認できる接続条件へ変換する。

接続は「通信できた」で終わらない

試験画面に数値が表示されれば、接続できたように見える。しかし、単位が異なる、時刻がずれる、古い値を最新値として扱う、同じ指令が重複するといった状態では、システム全体の動作を保証できない。
接続評価では、データが届いたかに加え、正しい送信元から、期待する形式と周期で届き、受信側が同じ意味で解釈できたかを確認する。指令については、誰が、どの条件で書き込み、機械側がどの状態で受け付けるかまで決める必要がある。

最初に接続先と情報の流れを描く

接続対象を、機器名の一覧だけで管理してはいけない。センサー、エッジ端末、AI、PLC(プログラマブルロジックコントローラー)、ロボット、MES(製造実行システム)、クラウド、人の操作画面の間で、何がどちら向きに流れるかを描く。
監視データと制御指令は分ける。温度や画像を取得する読み取り経路と、速度や停止を変更する書き込み経路では、必要な権限と失敗時の影響が異なるためである。PoCでは、利用しない経路も明記し、接続範囲を無制限に広げない。

データの意味をそろえる

同じ「速度」という名称でも、移動速度、回転速度、設定値、実測値では意味が異なる。名称、型、単位、範囲、更新周期、欠損値、品質情報、タイムスタンプをデータ項目ごとに定義する。
OPC UA(産業機器やシステム間で情報を交換するための標準規格)は、情報の構造、振る舞い、意味を表す情報モデルと、アプリケーション間のメッセージ、通信、適合性の枠組みを提供している。ただし、規格を採用するだけで用途固有の意味が自動的に一致するわけではない。送信側と受信側で、項目の定義と変換規則を確認する必要がある。

遅延・順序・欠損を一体で測る

平均遅延だけでは、接続品質を判断できない。最大遅延、ばらつき、欠損、重複、順序の入れ替わりを、通常時と負荷時に分けて測る。
画像、センサーデータ、制御状態を組み合わせる場合は、共通の時刻基準が必要である。取得時刻と受信時刻を分け、時計のずれも記録する。古いデータを受け取った際に破棄するのか、最後の値を保持するのか、判断を保留するのかを決める。
MQTT(機器間の通信に利用される軽量な通信プロトコル)には3段階のQoS(サービス品質)があり、メッセージの欠損や重複に対する扱いが異なる。ROS 2(ロボットシステムを構成するためのソフトウエア基盤)にも、信頼性、履歴、キューの深さなどのQoS設定がある。設定の強さではなく、用途が許容する欠損、重複、遅延に合わせて選ぶことが重要である。

切断と再接続を先に試す

接続試験は、安定したネットワークだけで行わない。通信断、帯域低下、機器再起動、証明書期限切れ、送信元の切り替え、クラウド停止を再現し、機械とAIがどの状態へ移るかを確認する。再接続後に古い指令が実行される、同じ処理が重複する、失われた期間のデータが区別できないといった問題もある。切断検知、通知、安全側動作、再送、状態同期、再開承認を一つの復旧手順として定める。

書き込み権限と責任範囲を限定する

AIから機械へ指令を送る接続では、読み取り接続より厳しい管理が必要である。接続先、利用者、サービス、操作、時間帯を限定し、不要な書き込み権限を付与しない。米国国立標準技術研究所(NIST)が公開するSP 800-82 Rev. 3は、OTの性能、信頼性、安全性を考慮しながら、ネットワーク分離、アクセス制御、監視、変更管理などを組み合わせる考え方を示している。PoC用の一時接続にも、所有者、承認者、終了日、撤去手順を設定する。

接続条件カードで6項目をそろえる

GPU Humanでは、PoC開始前の接続条件を次の6項目で整理する。プロトコル名より先に、用途と合否条件を確認するためのカードである。

  • 接続範囲:どの機器・システムを、どちら向きにつなぐか。

  • データ定義:名称、型、単位、時刻、品質情報をどうそろえるか。

  • 伝達条件:周期、遅延、欠損、重複、順序をどこまで許容するか。

  • 権限と保護:誰が読み取り・書き込みできるか。

  • 切断と復旧:異常をどう検知し、どの状態で再開するか。

  • 記録と変更:通信、設定、障害、承認を誰が残すか。

確認できない項目には、確認方法、担当者、期限を記録する。ベンダー任せの設定や「標準仕様に準拠」といった表現だけで完了させないことが重要である。

PoCでは接続に関する出来事を記録する

  • 送信元、受信先、データ項目、通信方式

  • 取得時刻、受信時刻、処理時刻、時刻同期の状態

  • 遅延、欠損、重複、順序違反、再送

  • 切断検知、通知、安全側動作、復旧時間

  • 書き込み操作、実行者、承認者、結果

  • 設定変更、ソフトウエア更新、証明書更新の履歴

正常時の平均値だけでなく、負荷時と異常時の最大値を残す。設定変更後は、影響する経路を特定し、同じ条件で再試験する。

合格基準は送信から動作まで記載する

「リアルタイムに連携する」「安定して接続する」といった表現では、合否を判断できない。対象データ、発生条件、許容時間、異常時動作、再開条件を一続きで記載する。

[送信元]が[データまたは指令]を発生させた場合、[受信先]は[許容時間]以内に受信・検証する。欠損、重複、期限超過または認証失敗を検知した場合は[安全側動作]へ移り、[確認者]が[再開条件]を確認するまで自動処理を再開しない。

具体的な数値と保護方策は、用途、ネットワーク構成、機器仕様、適用法令・規格、リスク評価を基に決める。

GPU Humanの見方|接続品質は「境界」で決まる

接続の問題は、単一の機器より、異なる責任範囲の境界で起きやすい。AI企業、機器メーカー、システムインテグレーター、利用企業が、それぞれ正常と判断しても、時刻、データ定義、権限、復旧の担当がつながっていなければ、システム全体は安定しない。良い接続設計は、採用した通信規格の数ではなく、正常時と異常時の情報の流れを説明し、測定結果と責任者を示せる状態である。

次回は、6つの評価軸のうち「運用」を深掘りする。監視、保守、教育、問い合わせ、変更管理を、導入後に継続できる体制として整理する。接続条件の中で、実際のPoCで確認が難しいと感じる項目があれば、コメントで教えていただきたい。

本記事の位置付け

本記事は、公開情報を基に、フィジカルAI導入時の接続条件をGPU Humanが独自に整理したものである。NIST、OPC Foundation、OASISまたはROS 2の公式チェックリストではなく、個別製品の性能、安全性、セキュリティー、法令・規格への適合性を保証するものでもない。導入、試験、契約を判断する際は、対象機器、用途および地域に応じ、専門家や関係機関へ確認する必要がある。
見出し画像には生成AIを使用し、本文図はGPU Humanが作成した。

Sources

NIST, SP 800-82 Rev. 3, Guide to Operational Technology(OT)Security
OPC Foundation, OPC Unified Architecture — Part 1: Overview and Concepts
OASIS, MQTT Version 5.0
ROS 2 Documentation, Quality of Service settings

保存用|接続条件カード

PoCの打ち合わせやレビューで使えるよう、6つの確認項目を一枚にまとめた。未確認項目には、確認方法、担当者、期限を記録する。

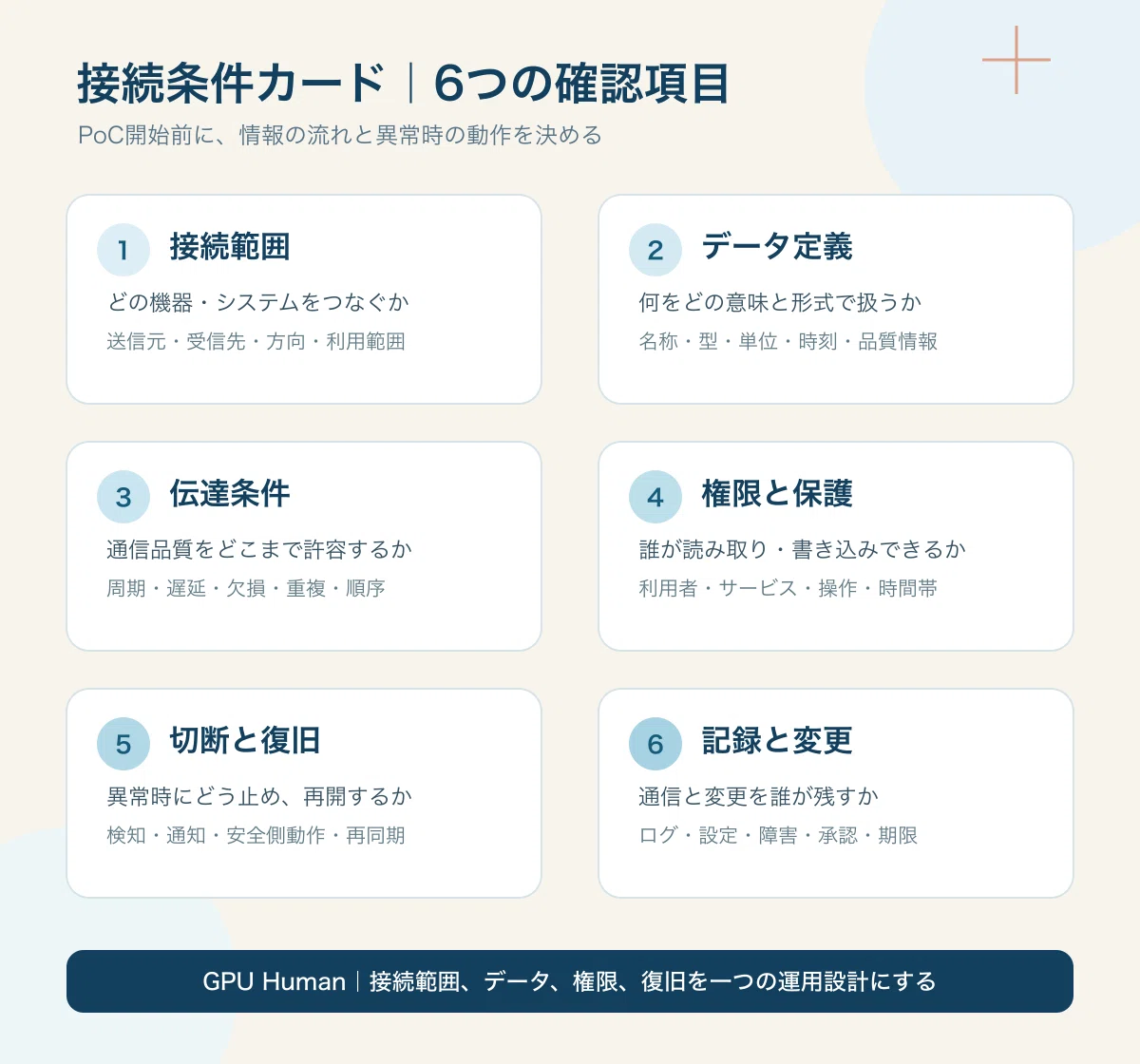

接続条件カード|6つの確認項目(GPU Human作成)


いいなと思ったら応援しよう!
