【毎日MOT #10】「ステージゲート法」とは?開発リスクと投資をコントロールし成功確率を高めるプロセスガイド
「新製品開発の途中でテーマが迷走し、予算オーバーになってしまった…」
「芽のないテーマを誰もなくせず、ズルズルと投資だけが膨らんでいる…」
製造業やR\&D主導型企業において、新製品・新技術の開発は不確実性に満ちています。初期段階ですべてのリスクを見極めることは不可能であり、かといって放任すれば無駄な投資が膨らみ、企業体力を削ぎます。
この問題に対して、ロバート・クーパー(Robert G. Cooper)氏が提唱し、P\&Gや3Mをはじめとする世界のグローバル企業が標準プロセスとして導入しているのが「ステージゲート法(Stage-Gate Process)」です。
本記事では、開発プロセスを段階的に区切り、各「ゲート」で厳格なGO/KILL判断を下すことでリスクを制御し、勝率を高める仕組み・運用手順・ケーススタディ・チェックリストまで徹底解説します。

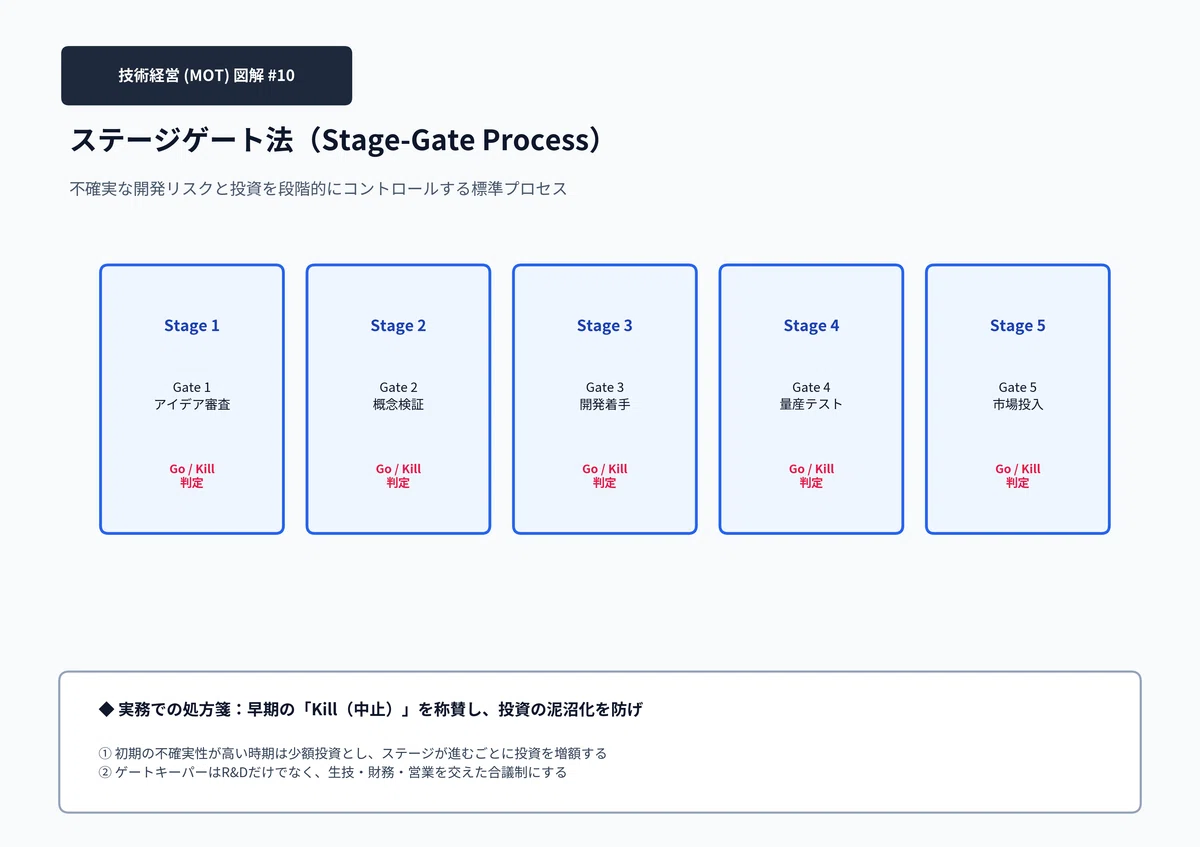

1. 概念図解:ステージゲート法の全体構造

2. 背景理論:なぜ「一括投資・放任開発」は失敗するのか?
多くの企業が陥る開発の罠は、「初期段階でテーマを採択したら、あとは製品完成まで見守る(一括投資)」という運用です。
開発が進むにつれて不確実性は減りますが、投資額(累積コスト)は飛躍的に増大します。初期の甘い見通しのまま最終ステージまで進んでしまうと、量産化直前で「市場ニーズがなかった」「製造コストが合わない」と判明し、壊滅的な損失(死の谷での遭難)につながります。
「ステージゲート法」は、開発プロセスを複数の「Stage(作業ステップ)」と「Gate(関門・意思決定)」に細分化します。
Stage(作業ステージ): チームが市場調査、概念実証(POC)、設計、テストなどのタスクを並行(クロスファンクショナル)して行う。
Gate(関門): 経営陣やゲートキーパーが、直前ステージの成果物(デリバラブル)を基準と照らし合わせ、次のステージへ「投資を追加して進めるか(Go)」「即時中止するか(Kill)」を判定する。
初期の不確実性が高い段階では「少額の調査予算」のみを認め、不確実性が下がるにつれて「段階的に投資額を増やしていく(リアルオプションの発想)」ことで、開発リスクを最小化します。
3. ゲート(Gate)における4つの意思決定方針
各ゲートで下される判断は、単なる進捗報告の承認ではありません。以下の4つのいずれかを明確に決断します。
Go(継続): 評価基準をクリア。次のステージに進む承認を与え、必要な予算・人財を追加配分する。
Kill(中止): 成功見込みが薄いと判明。プロジェクトを即座に停止し、リソースを他の優先テーマへ即時再配置する。
Hold(保留): 条件は満たしつつあるが全社優先度や他リソースの兼ね合いで一時停止。
Recycle(再検討・差戻し): 必要なデータや仮説検証が不十分。前ステージに戻り追加検証を命じる。
4. ステージゲート法導入の実務 4ステップ
Step 1: 開発プロセスの標準化(標準ステージの定義)
アイデア創出(Ideation)からスクリーニング(Gate 1)、ビジネスケース構築(Stage 2)、詳細開発(Stage 3)、検証テスト(Stage 4)、商用化・市場投入(Stage 5)までの標準ステップを全社定義する。
Step 2: 各ゲートの評価基準(Criteria)と必須成果物の明確化
ゲート通過の「必要条件(Must)」と「推奨条件(Should)」を設定する。
Must基準: 特許侵害がないこと、想定粗利率が30%以上であること等。
Should基準: 市場規模、投資回収期間、自社技術とのシナジー等。
Step 3: クロスファンクショナルな「ゲートキーパー」の選定
ゲートでの評価者はR\&D役員だけでなく、事業部、マーケティング、生産技術、知財、財務の各責任者で構成する。
「技術的に面白いか」だけでなく「事業として儲かるか」を多角的に判定する。
Step 4: 撤退(Kill)を称える「失敗許容文化」の醸成
早期段階でのKill(中止)は「予算の浪費を防いだ優れた成果」としてポジティブに評価する仕組みを作る。
5. 【業界別ストーリー】ステージゲート運用の実践ケース
ケース A:電子部品・電子材料メーカー(製造業)
課題: 技術者の熱意だけで開発が進み、試作(Stage 3)まで進んだ後に「量産性が低くコストが合わない」と判明するケースが頻発していた。
戦略展開:
「Gate 2(ビジネスケース定義)」に、生産技術部による「概算量産コスト査定」を必須項目として組み込んだ。
量産目標コスト(ターゲットコスト)に届かないテーマはStage 3(詳細開発)に進ませずGate 2でKillするルールを徹底。
成果: 開発後半での失敗率(無駄な試作費用)が60%削減され、R\&D의 投資効率が飛躍的に向上した。
ケース B:医療機器・ヘルスケアベンチャー
課題: 薬機法(規制承認)や臨床試験の遅れにより開発期間が長期化し、途中でキャッシュが尽きるリスクがあった。
戦略展開:
ステージゲートを薬事承認プロセスと連動させ、Gate 3(臨床試験前)段階で市場規模と保険適用価格の仮説精度を厳格化。
投資家やアライアンスパートナーからの資金調達マイルストーンとゲート判定を同期させた。
6. 陥りやすい 5つの失敗パターンと回避策
ゲートが「書類チェックの官僚主義」に変質する
失敗: 膨大な報告書の作成が目的化し、開発チームのスピードが著しく低下する。
回避策: ゲート提出書類は簡潔なサマリーシート(1ページ)とプロトタイプ実物確認を中心とし、スピード重視の「アジャイル型ステージゲート」を導入する。
「Kill(中止)」が出ず、すべてのプロジェクトがGoになる
失敗: 情や事前の根回しによりゲートが形骸化し、実質的にノーチェックで通過してしまう。
回避策: ゲートキーパーに客観的な外部視点(社外有識者や他部門役員)を入れ、必須基準(Must)を厳格運用する。
R\&D部門だけでゲート判断を行ってしまう
失敗: 技術の難易度や面白さだけでGoを出し、営業や生産現場から「売れない・作れない」と反発される。
回避策: ゲートキーパーに営業・マーケティング・生産・財務の責任者を必ず含める。
7. 実践チェックリスト&よくある質問(Q\&A)
現場で使える「ステージゲート運用」チェックリスト
[ ] 開発プロセスが標準的なステージとゲートに区切られているか?
[ ] 各ゲートでの通過条件(Must基準 / Should基準)が客観的な数値で定義されているか?
[ ] ゲートキーパーにR\&D以外の部門(事業・営業・生産・財務)が含まれているか?
[ ] 条件に満たないテーマを早期に「Kill(中止)」できる文化と評価ルールがあるか?
よくある質問(Q\&A)
Q. アジャイル開発やスピード重視の新規事業にもステージゲート法は適用できますか?
A. 適用可能です。近年は、ドキュメントを極力減らし、1〜2週間のスプリント(小回りのきく試作と検証)を繰り返しながら数ヶ月単位でゲート判断を行う「アジャイル型ステージゲート(Agile Stage-Gate)」が主流となっています。
8. まとめ
ステージゲート法の本質は、開発チームを「縛るための管理」ではなく、「不確実性の高い開発投資のリスクを抑え、勝てるテーマへ集中的にリソースを注ぐための加速装置」です。
早期の仮説検証と勇気あるKill(決断)によって、製品開発の成功確率を飛躍的に高めていきましょう。
#技術経営 #MOT #ステージゲート法 #新製品開発 #R \&Dプロセス #リスクマネジメント #製造業 #プロダクトマネジメント #イノベーション #事業開発
