公共インフラプロジェクトにおける早期施工者関与(ECI):持続可能な建設とリーン構築への道【読む・聴く・図解でわかる | マルチモーダル解説】
【✅この記事の要約】
和文: 公共インフラプロジェクトにおける早期施工者関与(ECI)の重要性を、ノルウェーの橋梁プロジェクト事例をもとに詳解。EU調達指令を遵守しつつ、リーン構築を実現する13のアプローチを提案します。
英文: This article explores Early Contractor Involvement (ECI) in public infrastructure projects, detailing 13 approaches identified in Norwegian bridge cases to enhance value and reduce waste within EU procurement frameworks.
俳句風: 早い時期 匠の知恵で 橋かける
猫ならどう考えてどのように行動する?🐈: 「にゃ、獲物を捕まえる(建設する)計画を立てるなら、最初から一番鼻の利く野良猫(現場を知る施工者)を呼んでおくんだにゃ。後から『ここにはネズミがいない』なんて言われても遅いにゃ。吾輩なら、一番おいしい場所を最初に共有して、無駄な足跡をつけないように賢く立ち回るにゃ。🐈」

A:「施工者、発注者、設計者がチームとして協力する」
B:「伝統的な提供方式(最安値入札など)によるチェック機能はあるが、統合が欠如している状態」

#PRIMARY_DATA # 要約

論文「Public Infrastructure Projectsにおける早期施工者関与」の要約内容。
本記事は、
公共インフラプロジェクトにおける早期施工者関与(ECI)の実装方法と重要性に焦点を当てた論文「Public Infrastructure Projectsにおける早期施工者関与」に基づいています。
リーン構築の原則に従い、
施工者の知識を設計段階から取り入れることで、
廃棄物の削減、
価値の生成、
持続可能性の向上が可能となります。
特に、EU公共調達指令などの法的制約がある中で、
公共の発注者がいかにして施工者の専門性を統合できるか、
ノルウェーの11の橋梁プロジェクトと13の具体的アプローチを調査しています。
🎵呼び醒まされた記憶:施工者の知恵が響き合う物語
ここでは、本研究の物語性をより深く味わうためのBGMとして、「【ロマサガ】呼び醒まされた記憶【弾いてみた】」をご紹介します。
この楽曲が持つ、激しくもどこか高潔で、眠っていた強大な力が目覚めるような旋律は、まさに公共プロジェクトにおける「施工者の経験と知恵」を呼び覚ますプロセスと重なります。
伝統的なプロジェクト提供方式という静寂の中で、最低価格落札という制約に縛られていた職人たちの知恵 。
それが早期施工者関与(ECI)という新たな「導き」によって、設計という上流工程で解き放たれます。
施工者が長年の現場で培ってきた「記憶(ナレッジ)」が設計者や発注者の意図と共鳴し、無駄を削ぎ落とし、価値を生成していく。
EU公共調達指令という巨大な制度の壁を背にしながらも、ノルウェーの11の橋梁プロジェクトで試行錯誤された13のアプローチは、困難な運命を切り拓く戦士たちの軌跡のようです。
この音楽と共に、データや図面の裏側に流れる、より良い未来を築こうとする「人の意志」を感じてみてください。
【本文:論文「公共インフラプロジェクトにおける早期施工者関与」全文和訳データ】
1. 抄録と導入
リーン構築の推進者は、
無駄をさらに削減するために早期施工者関与(ECI)を推奨しています。
プロジェクトに携わる企業がリーンの原則や手法を用いれば、
無駄の削減、
フロー、
価値の生成、
持続可能性を向上させることができます。
施工者が初期段階で組織的に統合されていれば、
製品設計とプロセス設計が一致する可能性が高まります。
ECIは、
施工者の知識をプロジェクトの初期段階に組織的に統合することで、
コストパフォーマンスの向上を確実にします。
本論文は、
公共プロジェクトでECIをどのように実施するかという知識に寄与するものです。
文献調査、
文書調査に加え、
ノルウェーの11の公共橋梁プロジェクトの主要な情報提供者に対する14の半構造化詳細インタビューが実施されました。

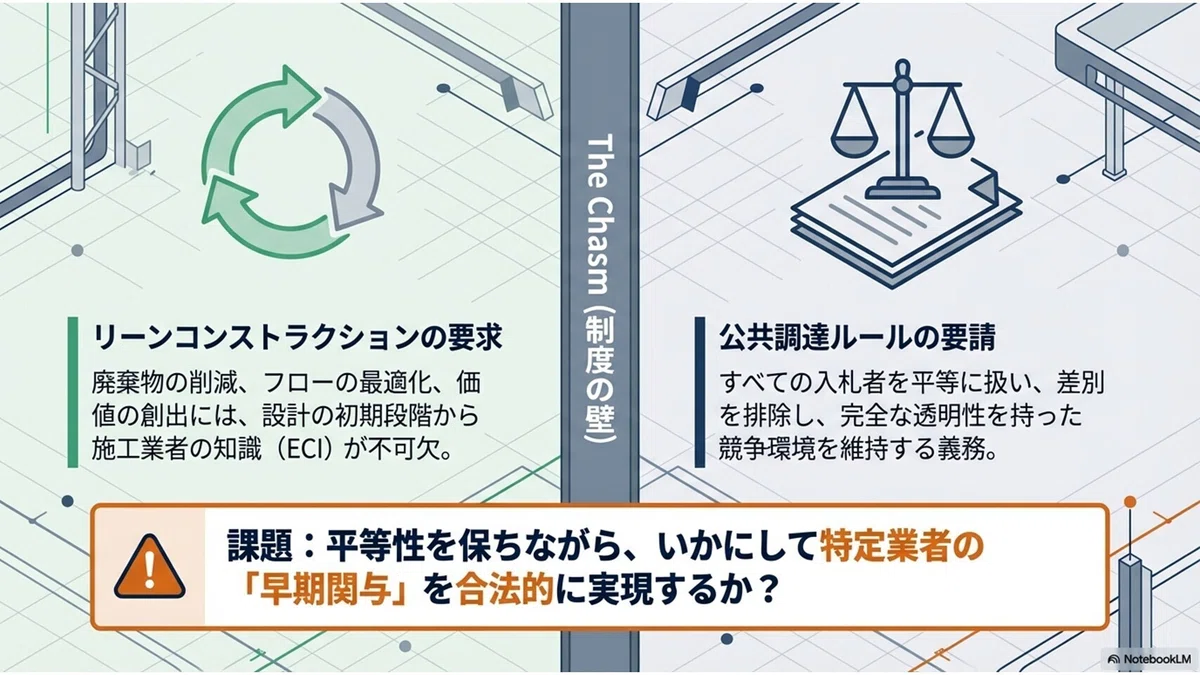

EUの公共調達指令は、
公共の発注者がプロジェクトでECIを検討する際の課題となりますが、
調査された橋梁プロジェクトでは、
指令に違反することなくECIを導入するための様々なアプローチが用いられていました。
本研究では13のアプローチが特定されました。
結論として、
公共プロジェクトにおいてECIを導入するアプローチは複数存在しますが、どの手法を採用するかによって施工者の貢献度は大きく異なります。
施工者は発注者や設計者よりも建設に関する知識や経験が豊富であることは広く認められています。
最低価格を落札基準とする伝統的なプロジェクト提供方式は、
透明なチェック機能を果たしますが、
進化するプロジェクトには、
適切な提供、
契約遵守、
品質保証を確実にするための代替的な提供方式が求められています。
施工者が材料や手法の選択に精通している場合、
無駄を排除するために伝統的な方式を調整し、
ECIを促進すべきです。
2. 研究方法
初期の文献調査は、理論的背景の記述を目的に実施されました。
続いて、
現代の現象を調査し第2の研究質問(公共の発注者はECIのために何をしているか)に答えるため、
ケーススタディが行われました。
ノルウェー公共道路庁(NPRA)で長年の経験を持つ20名の専門家への接触と、2001年から2013年までのNPRA内部報告書の調査を通じて、
施工者を早期に関与させた(またはさせる予定の)11の橋梁プロジェクト(Lepsøybrua、Straumsbruaなど)が特定されました。
11のケースに対し、
14の半構造化詳細インタビューが実施され、
データ収集の信頼性を高めるために録音・文字起こしが行われました。
3. 理論的背景
発注者が施工者を早期に関与させる主な目的は、
発注者、
コンサルタント、
施工者がチームとして協力することで、
施工者から支援を受けることです。
ECIの利益を十分に享受するには、
施工者の直接的かつ早期の関与が必要であり、
直接的な関与は協力関係を促進し、
早期の関与はより良い貢献を促進します。
ECIは、
内部フェーズ、
プロジェクト定義・設計フェーズ、
実行フェーズの3つのフェーズすべてで発生し得ます。
以前、
公共の発注者はEU調達指令がプロジェクト・アライアンス(Project Alliancing)を排除していると考えていましたが、
現在はその認識が変わりつつあり、
競争的対話の出現が欧州でのアライアンス利用を促進しています。

4. 13のECIアプローチ(調査結果と考察)

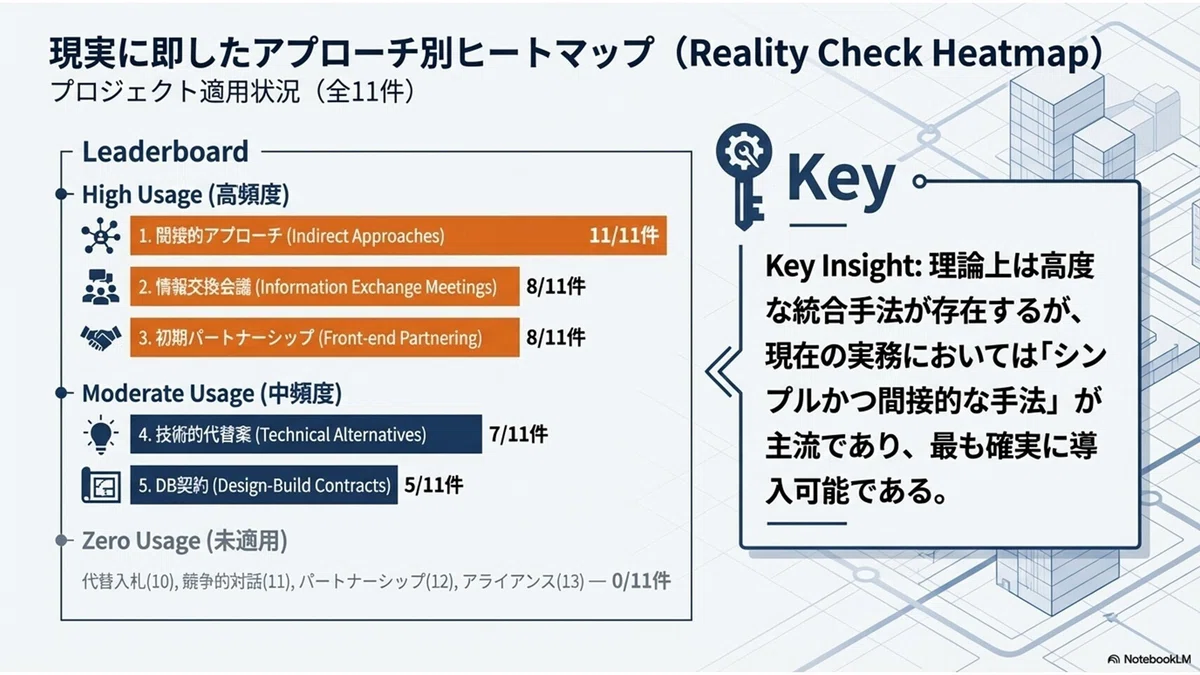

11のプロジェクトで特定された主なアプローチは以下の通りです:

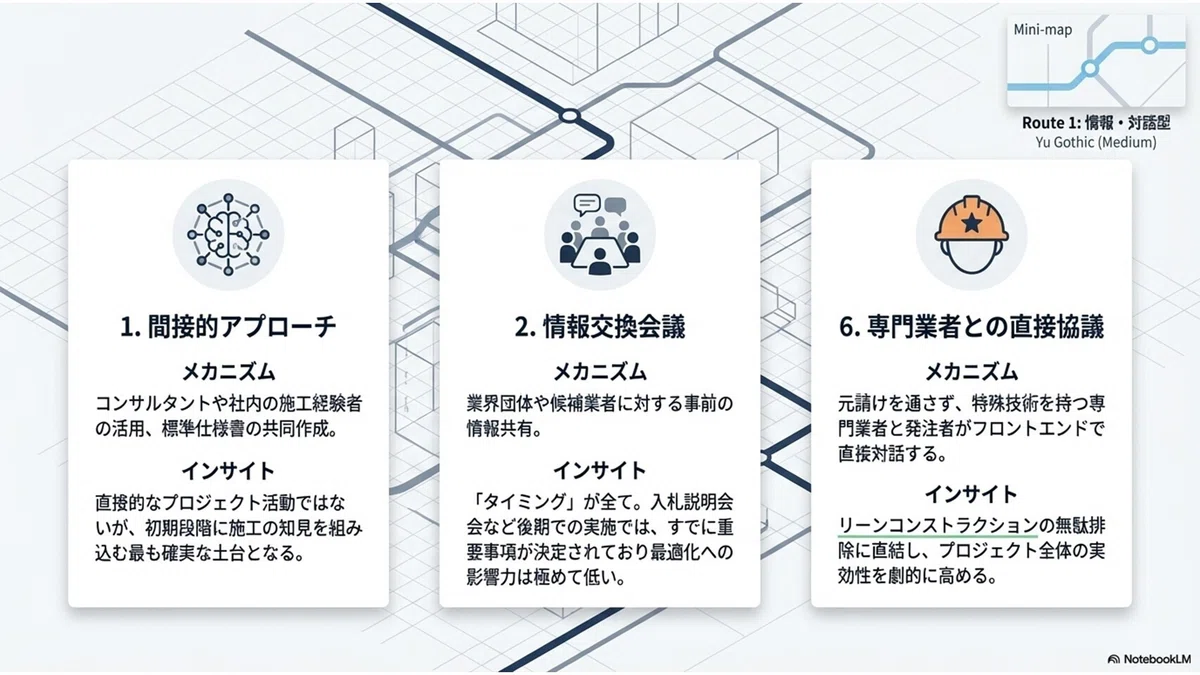

間接的アプローチ: コンサルタントや社内の建設経験を利用する、あるいはハンドブックや標準化の準備に施工者を関与させる手法。
情報説明会: 施工者業界との会合。初期段階で開催されるほど、発注者は入力を取り入れやすくなります。
フロントエンド・パートナーリング・プロセス: 契約締結後、着工前に施工者、発注者、コンサルタントが共通の目標を設定するプロセス。
代替技術ソリューションを伴う告知: 複数の技術的選択肢を持つ契約書類を準備し、施工者が生産方法や材料選択に影響を与えられるようにします。
設計・施工一括契約(DB)または機能記述: 施工者に設計の責任と柔軟性を与える手法ですが、発注者が設計段階で制御や貢献を行う機会を失うという側面もあります。
専門施工者との直接連絡: 主要施工者だけでなく、特別な能力や機器を持つ専門施工者と直接連絡を取ることで、リーンの概念を促進し無駄を削減します。
アイデア・コンペティション: 計画段階でアイデアを募る手法。参加した施工者を建設入札から除外すべきかという法的ジレンマが生じることがあります。
初期段階での施工者によるアイデアの売り込み: 施工者が最適な解決策を自発的に提案するケースですが、一般的ではありません。
交渉付き入札手続き: 特定のプロジェクトに関する社内能力が不足している場合に、施工者の経験を意思決定プロセスに活用します。
代替入札の開放: 発注者の指定以外の技術的解決策の提出を認めます。ただし、短期間での品質管理の難しさや、最安値基準での比較の困難さから、今回の調査対象プロジェクトでは実施されていませんでした。
競争的対話: 複雑なプロジェクトに適した、対話を通じて最適な解決策を見出す手法。
プロジェクト・パートナーリング:。
プロジェクト・アライアンス: フィンランドの輸送局などの経験に基づくアプローチ。
5. 結論
公共プロジェクトにおいてECIを実装するアプローチは複数存在することが結論づけられました。
研究結果は、
EU公共調達指令に統治される多くの公共発注者にとって有用です。
施工者の貢献度は採用されるアプローチによって大きく異なりますが、
適切な手法を選択することで、
知識の統合とプロジェクト価値の向上が可能になります。
気づきと問い
物質主義的な問い
施工者の早期関与によって削減される「無駄(Waste)」は、具体的にどれほどの金銭的・資源的コストとして定量化できるのか?
物理的な橋梁の「寿命」と「初期投資額」のバランスにおいて、ECIはどのような数学的最適解をもたらすのか?
耽美主義的な問い
効率を追求する「リーン構築」の果てに生まれる橋梁に、我々は「美」を見出すことができるのか?それとも機能美こそが究極の美なのか?
施工者の「匠の知恵」が設計に溶け込むとき、その構造物にはどのような「手触り」や「風格」が宿るのか?
ポスト構造主義的な問い
「発注者」「設計者」「施工者」という伝統的な役割の境界がECIによって曖昧になるとき、建設業界における「権力の中心」はどこへ移行するのか?
「価値(Value)」という言葉の意味は、発注者の主観、施工者の論理、あるいは社会的な要請によって、いかに構築され直されるのか?
人に話したくなる三行
橋を作るなら「作る人」を設計から呼ぶのが一番の節約術!
「一番安い」だけが正義じゃない、現場の知恵が「無駄」を消す。
ノルウェーでは13ものやり方で、お役所のルールを守りつつプロを巻き込んでいる。
励ましメッセージ

新しいやり方を取り入れるのは、
勇気がいることです。
しかし、
この論文が示すように、法的な壁があっても知恵を絞れば道は開けます。
あなたの「一歩」が、より強く、
より無駄のない、
未来のインフラを築く礎になります。
ステップアップ行動指針案

情報説明会(Information meetings) 、
専門施工者との直接連絡(Direct contact with specialist contractors) 、
機能記述(Functional description)による柔軟性 の3つの要素
対話の場を作る: 次のプロジェクトでは、契約前でも業界団体との情報交換会を開催し、現場の「空気感」を掴む。
専門家を頼る: 自分の専門外の技術が必要なときは、恥じることなく「専門施工者」にアドバイスを仰ぐルートを確保する。
柔軟な枠組みを検討する: 「仕様」でガチガチに固めるのではなく、「機能」で発注し、プロが工夫できる余白を残してみる。
実践的な問い:公共事業の透明性を保ちつつ施工者の貢献を最大化するための、実務的なフレームワークは?
参考文献に基づき、公共事業における透明性の確保(EU公共調達指令の遵守)と、施工者の専門知識を活かした貢献の最大化(リーン構築の実現)を両立させるための実務的なフレームワークを提案します。
公共の発注者は、全ての入札者を平等かつ非差別的に扱い、
透明性を保つ義務があります。
これを踏まえた実務的枠組みは以下の4つのステップで構成されます。
1. プロジェクト特性に応じた調達手法の選定
プロジェクトの複雑さに応じて、適切な調達手続きを選択することが第一歩です。
単純なプロジェクト: 交渉付き入札手続き(Negotiated procedure)を採用し、発注者の内部能力が不足している部分を施工者の経験で補完します,。
複雑なプロジェクト: 競争的対話(Competitive dialogue: CD)を活用します。機能記述(Functional specification)を用いて対話を行うことで、透明性を保ちつつ最適な技術的解決策を模索できます。
2. 早期段階での「情報の非対称性」の解消
契約前でも実施可能な「間接的・情報共有型」アプローチを通じて、業界全体の知恵を吸収します。
情報説明会(Information meetings): 計画の初期段階で業界向けの説明会を開催し、施工者側からのフィードバックを計画に反映させます。
専門施工者との直接連絡: 主要施工者だけでなく、特殊技術を持つ専門施工者と直接連絡を取り、設計段階で具体的な生産方法や材料選定の助言を得ることで、無駄(Waste)を効果的に削減します。
3. 「価値」と「能力」に基づく選定基準の導入
単なる最低価格落札方式から脱却し、最も経済的に有利な入札(MEAT)を特定する基準を設定します。
機能記述による発注: 詳細な仕様を固定せず「機能」で発注することで、施工者が創意工夫を発揮できる余白(柔軟性)を確保します。

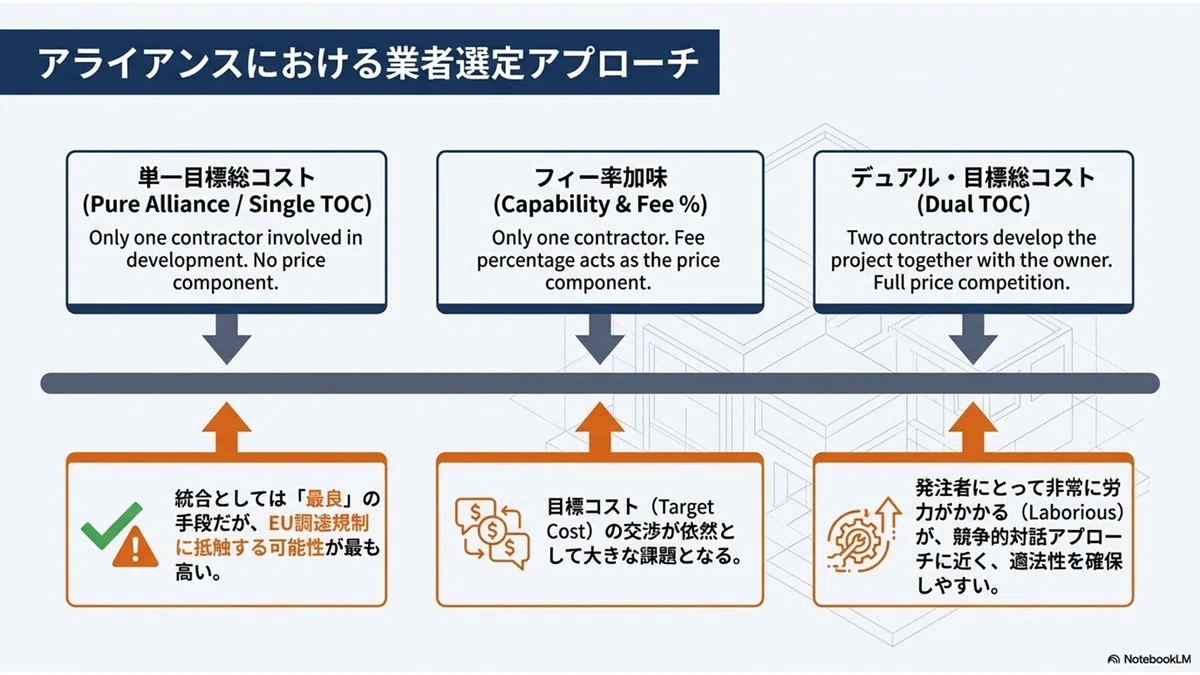

二段階のターゲット・コスト(Dual TOC): 複数の施工者を対話プロセスに関与させ、価格だけでなく能力(Capability)と手数料(Fee %)を基準に選定することで、競争と透明性を維持しながらアライアンスに近い統合を実現します。
4. 契約直後の組織的統合(フロントエンド・パートナーリング)
施工者が決定した後、着工するまでの期間を最大限に活用します。
フロントエンド・パートナーリング・プロセス: 契約締結後、着工前に発注者・設計者・施工者が共同で目標を設定し、最適化案を検討する期間を設けます。
代替技術ソリューションの検討: 施工者が生産方法や材料選択に影響を与えられるよう、複数の技術的選択肢を許容する契約形態を維持し、現場の知恵を最終設計に反映させます。
結論
このフレームワークの核心は、「法的な透明性の枠内(EU指令等)で、いかに施工者の知識を組織的に統合するか」にあります。
どの手法を採用するかによって施工者の貢献度は大きく変わるため、プロジェクトのニーズに合わせてこれら13のアプローチを組み合わせることが推奨されます。

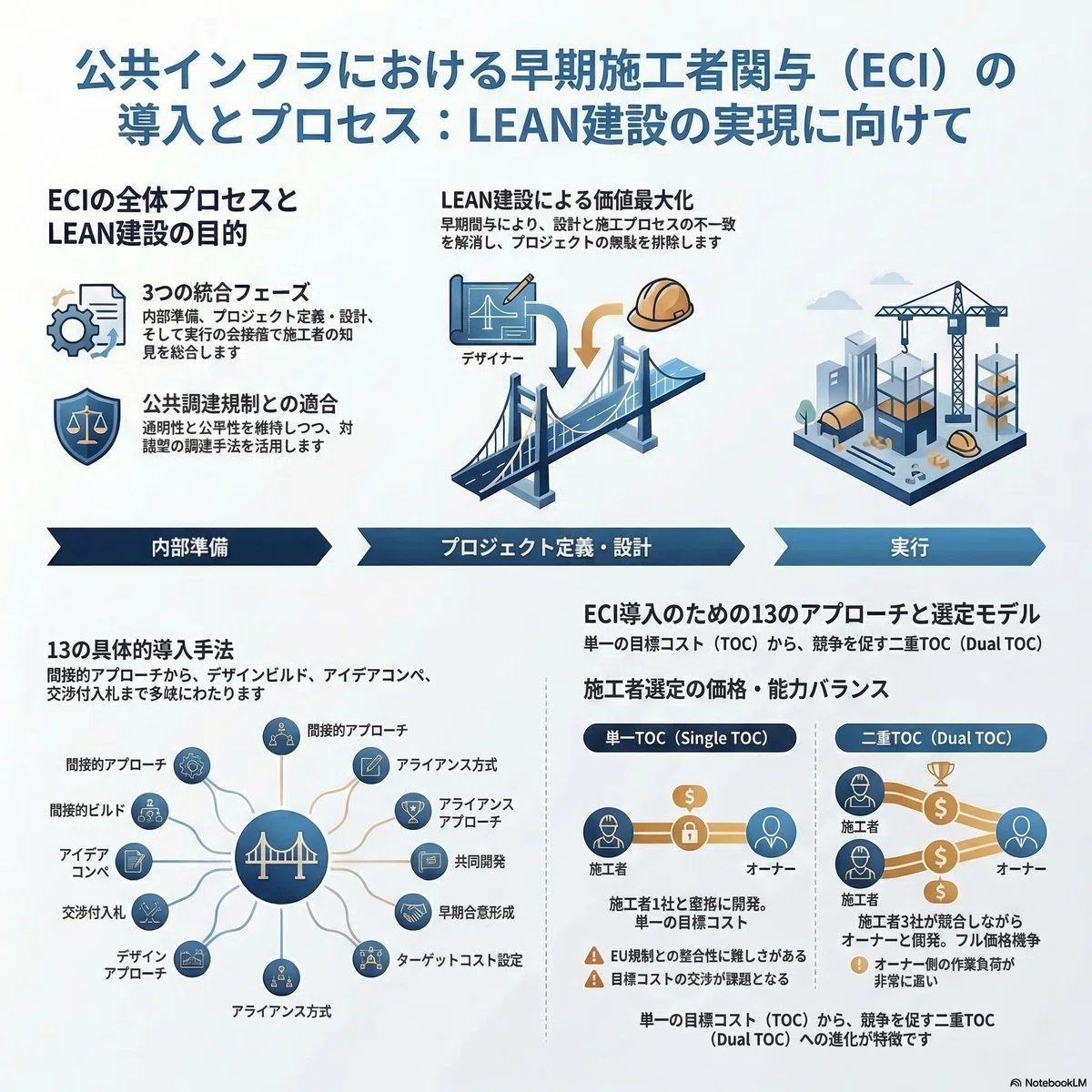

インフォグラフィックで振り返る

参考文献
関連記事
執筆者:東北イタコ(Tohoku I-ST)
以上です。
