公共プロジェクトにおける早期施工者関与(ECI):その実施方法【読む・聴く・図解でわかる | マルチモーダル解説】

【✅この記事の要約】

  • 和文: 本記事は、公共プロジェクトにおいて施工者の知恵を早期に活用する「早期施工者関与(ECI)」の25のアプローチを体系化した研究論文を全訳したものです。ノルウェーの事例に基づき、発注者が複雑な法的制約の中で最適な手法を選択・構築するための画新的なフレームワークを提示します。

  • 英文: This article provides a full translation of a research paper that systematizes 25 approaches to Early Contractor Involvement (ECI) in public projects. Based on Norwegian case studies, it presents a novel framework for public owners to select and design the best ECI methods within complex legal constraints.

  • 俳句風: 職人の 知恵を早めに 組み込んで 良き街作る 仕組みの妙かな

  • 猫の視点: 獲物を捕まえる前に、一番鼻の利く野良猫を仲間に引き入れるようなものだにゃ。どの猫が一番ネズミの隠れ場所に詳しいか、最初に見極めてから追いかけるのが賢いやり方だにゃ。人間もようやくそのことに気づいたのかにゃ?🐈

#PRIMARY_DATA # インフォグラフィック:公共プロジェクトにおける早期施工者関与(ECI):その実施方法【読む・聴く・図解でわかる | マルチモーダル解説】
#PRIMARY_DATA # マインドマップ:公共プロジェクトにおける早期施工者関与(ECI):その実施方法【読む・聴く・図解でわかる | マルチモーダル解説】
#PRIMARY_DATA # インフォグラフィック:公共プロジェクトにおける早期施工者関与(ECI):その実施方法【読む・聴く・図解でわかる | マルチモーダル解説】
本研究が目指す「分断された知恵の統合」
#PRIMARY_DATA # A/Bテスト:公共プロジェクトにおける早期施工者関与(ECI):その実施方法【読む・聴く・図解でわかる | マルチモーダル解説】
A: 「信頼に基づく協力関係(Trust-based cooperation)」
B: 「施工者の経験を統合できていない伝統的モデル」や「分断された構造」
#PRIMARY_DATA # スライド:公共プロジェクトにおける早期施工者関与(ECI):その実施方法【読む・聴く・図解でわかる | マルチモーダル解説】
#PRIMARY_DATA # スライド:公共プロジェクトにおける早期施工者関与(ECI):その実施方法【読む・聴く・図解でわかる | マルチモーダル解説】
#PRIMARY_DATA # スライド:公共プロジェクトにおける早期施工者関与(ECI):その実施方法【読む・聴く・図解でわかる | マルチモーダル解説】
#PRIMARY_DATA # スライド:公共プロジェクトにおける早期施工者関与(ECI):その実施方法【読む・聴く・図解でわかる | マルチモーダル解説】
#PRIMARY_DATA # スライド:公共プロジェクトにおける早期施工者関与(ECI):その実施方法【読む・聴く・図解でわかる | マルチモーダル解説】
#PRIMARY_DATA # スライド:公共プロジェクトにおける早期施工者関与(ECI):その実施方法【読む・聴く・図解でわかる | マルチモーダル解説】
#PRIMARY_DATA # スライド:公共プロジェクトにおける早期施工者関与(ECI):その実施方法【読む・聴く・図解でわかる | マルチモーダル解説】
#PRIMARY_DATA # スライド:公共プロジェクトにおける早期施工者関与(ECI):その実施方法【読む・聴く・図解でわかる | マルチモーダル解説】
#PRIMARY_DATA # スライド:公共プロジェクトにおける早期施工者関与(ECI):その実施方法【読む・聴く・図解でわかる | マルチモーダル解説】
#PRIMARY_DATA # スライド:公共プロジェクトにおける早期施工者関与(ECI):その実施方法【読む・聴く・図解でわかる | マルチモーダル解説】
#PRIMARY_DATA # スライド:公共プロジェクトにおける早期施工者関与(ECI):その実施方法【読む・聴く・図解でわかる | マルチモーダル解説】
#PRIMARY_DATA # スライド:公共プロジェクトにおける早期施工者関与(ECI):その実施方法【読む・聴く・図解でわかる | マルチモーダル解説】

#PRIMARY_DATA # 要約:公共プロジェクトにおける早期施工者関与(ECI)

#PRIMARY_DATA # 要約:「発注者と施工者の間に信頼に基づく協力関係を築く」

公共プロジェクトにおける早期施工者関与(ECI)とは、
建設開始前のプロジェクト開発の初期段階で施工者を関与させる広範なアプローチを指します。
その主な目的は、
施工者が持つ施工性、
建設方法、
材料、
および現地の慣行に関する知識と経験を設計段階に統合し、
費用対効果(バリュー・フォー・マネー)の向上や工期の短縮を図ることです。

公共の発注者は、
EU公共調達指令などの国際的および国内的な法的制約を遵守しながらECIを実施しなければならないという特有の課題を抱えています。
本研究では、
ノルウェーの21の公共プロジェクトにおける54件のインタビューと文書調査に基づき、
公共発注者が利用可能な25のECIアプローチを特定しました。

これらのアプローチは、
以下の7つの主要カテゴリーからなる新しいフレームワークとして体系化されています。:

  1. 基本アプローチ: 情報提供会議、ワークショップ、専門施工者への直接接触など、あらゆるプロジェクトで併用可能な手法。

  2. プロジェクト実施体制: パートナーリング、統合プロジェクトデリバリー(IPD)、アライアンスなどのリレーショナルな体制。

  3. 選定方法: 最も経済的に有利な入札(MEAT)やベストバリュー調達(BVP)など、資格と価格を考慮した選定。

  4. 調達手続き: 競争的対話や交渉付き手続きなど、契約前の対話を可能にするプロセス。

  5. 代替案の提案: アイデア・コンペティションやバリアント提案の許容。

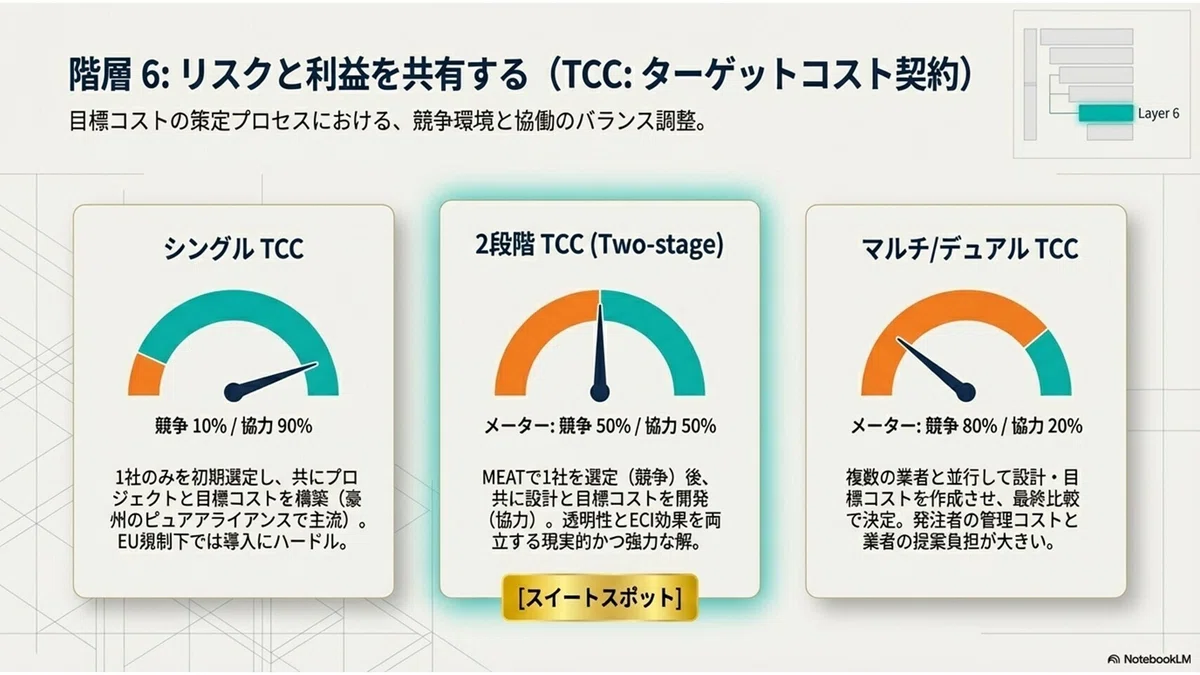

  6. 目標コスト契約(TCC)の種類: 単一、複数、または二段階のTCCによるリスクと利益の共有。

  7. 契約構造: 設計施工一括(DB)や建設マネジメント(CMR)などの契約形態。

調査の結果、公共プロジェクトにおけるECIに唯一の普遍的な方法は存在しないことが明らかになりました。
発注者は、このフレームワークから異なるカテゴリーの手法を組み合わせることで、プロジェクトの複雑さや状況に合わせた最適なECIモデルを柔軟に設計することが可能です。
ECIは、発注者と施工者の間に信頼に基づく協力関係を築くことで、革新的で付加価値の高いソリューションの実施を促進します。

🎵BGM:【ロマサガ】呼び醒まされた記憶 ― 伝統の殻を破る共創の旋律

哀愁を感じさせるハイテンポなメロディが魂を揺さぶる、ロマンシング サ・ガの『呼び醒まされた記憶』。
その激しくも切実な調べは、長く封じられてきた力が目覚め、停滞した世界が新たな鼓動を始める瞬間を予感させます。
この研究が向き合っているのも、まさに建設業界に深く根ざした「分断」という名の長い眠りです。
かつての公共プロジェクトにおいて、設計者と施工者は厳格に切り離され、現場が持つ真の知恵は、計画がすべて決まった後にしか現れない「失われた記憶」のように扱われてきました。
この「伝統的」という名の硬直した構造は、時に予算の浪費や工期の遅延、そして何より現場の熱意を削ぐという形で、私たちの社会に深刻な歪みをもたらしています,。
しかし、いま、この論文が提示する25のアプローチは、古い契約の封印を解くための「新たな閃き」です。
複雑な法規制や慣習という強大な壁を前にしながらも、発注者と施工者が信頼という絆で結ばれ、一つの理想に向かって共闘する。
それは、個々の経験が響き合い、公共の利益という壮大な物語を形作るプロセスに他なりません,。
あなたは、この旋律の中に何を感じるでしょうか。
効率や数字の裏側に隠された、技術者たちの埋もれた情熱。
そして、それを阻む社会構造。その壁を透明化し、誰もがその専門性を最大限に発揮できる「正しい調和」を取り戻すために、私たちは今、何を呼び醒ますべきなのか。
伝統という重い鎖を、未来への確かな足場へと変えていくための問いが、この音楽とともに、あなたの心に響き渡ることを願っています。

【本文(論文和訳データ)】

1. 概要

公共プロジェクトにおける早期施工者関与(ECI)は、従来のビジネス慣行とは異なるため、多くの障壁に直面しています。
特に公共の発注者は、国際的および国内的な法規制を遵守しなければならないという大きな課題を抱えています。
本論文の目的は、公共プロジェクトの発注者がECIを導入するために採用できるさまざまなアプローチを示すフレームワークを開発することです。
文献調査に加え、ノルウェーの21の公共プロジェクトにおける主要関係者への54件の詳細な半構造化インタビューと文書調査に基づく3つのグループのケーススタディが実施されました。
調査の結果、合計25のECIアプローチが特定され、そのうち12が調査対象のケースで使用されていました。
本研究は、公共プロジェクトにおけるECI実施の選択肢を定義する新しいフレームワークを提示し、ノルウェーの経験に基づいて国際的なECI実施に関する知識に貢献します。

2. はじめに

施工者は、施工性、建設方法、材料、および現地の慣行に関して、クライアントや設計者よりも経験豊富な場合があります。
しかし、伝統的なプロジェクト実施モデルは、プロジェクトの初期段階で施工者の経験を統合することに失敗しています。
プロジェクトの複雑化に伴い、適切なプロジェクト遂行、契約遵守、および品質保証を確保するために、代替的な(進化する)プロジェクト実施方法が求められており、その一つがECIです。

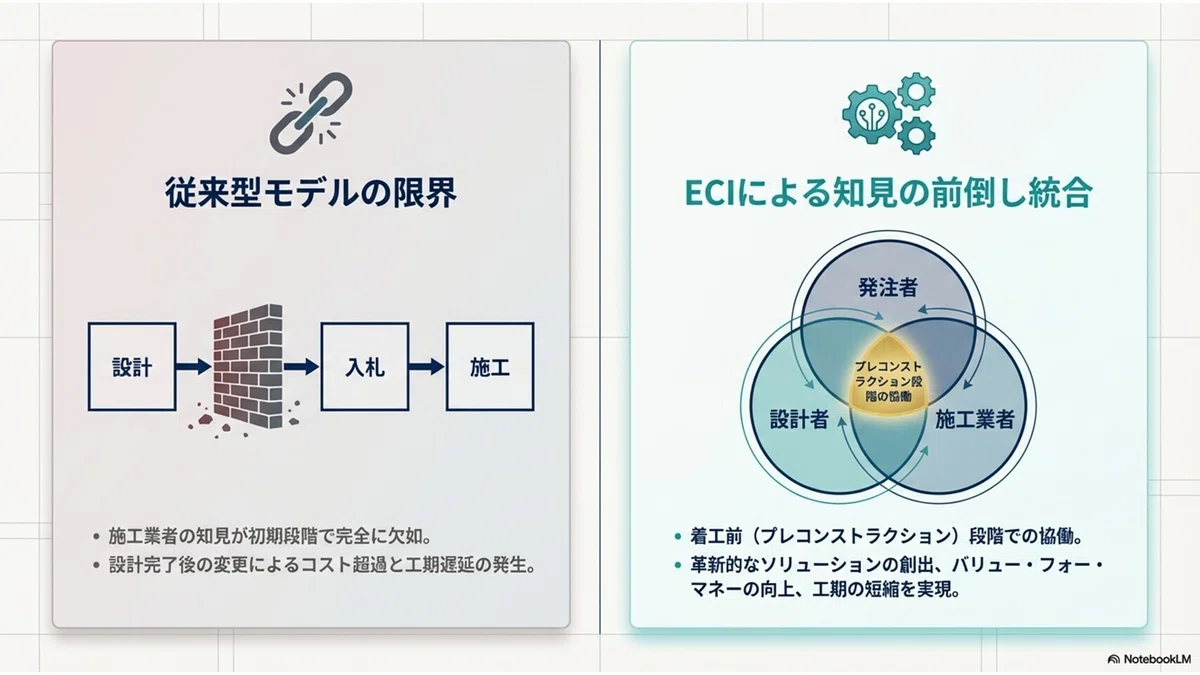

ECIは、クライアントと施工者の間に信頼に基づく協力関係を築くことで、革新的で効率的、かつ付加価値の高いソリューションの実施を促進します。ECIの主な目的は、施工者の建設知識と経験を建設前の段階に持ち込むことであり、伝統的な手法と比較して費用対効果や工期の改善が期待されています。

3. 公共プロジェクトにおけるECIの課題

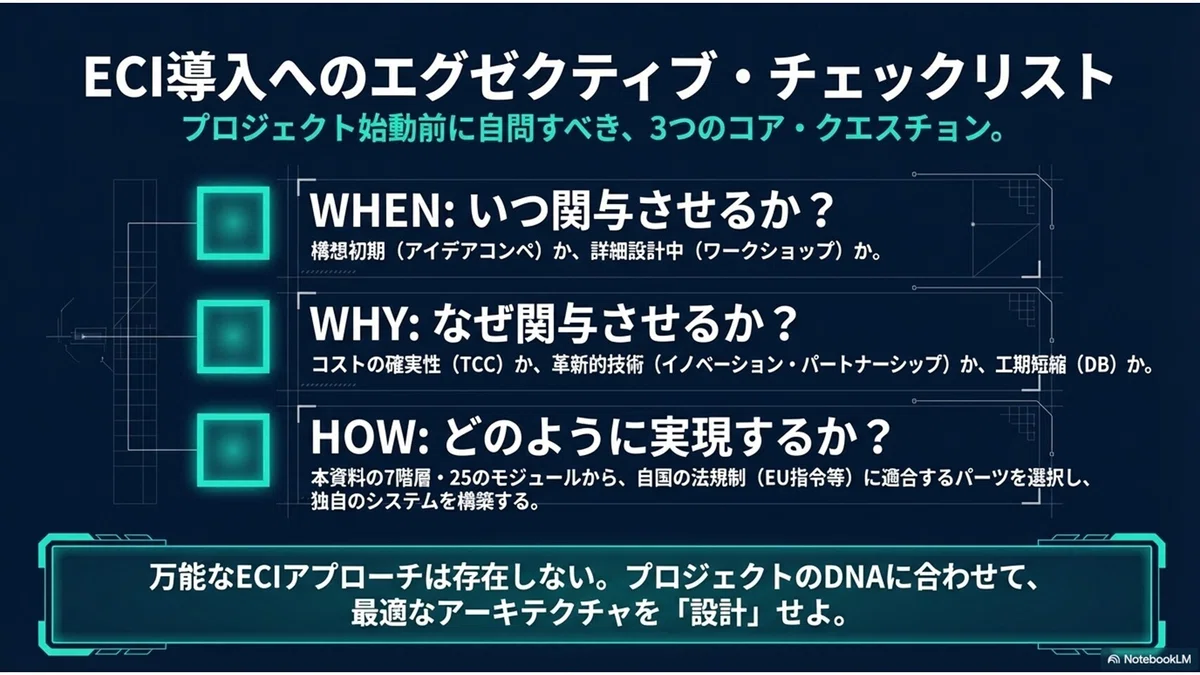

ECIには「いつ関与させるか」「なぜ関与させるか」「どのように関与を実現するか」という3つの核心的な問いがあります。
欧州の公共発注者にとって、ECIは欧州連合(EU)の公共調達指令があるため困難を伴います。発注者がプロジェクトに適したECIアプローチを設計するのを支援することが、本研究の全体的な動機です。

4. 文献に見られるECIアプローチ

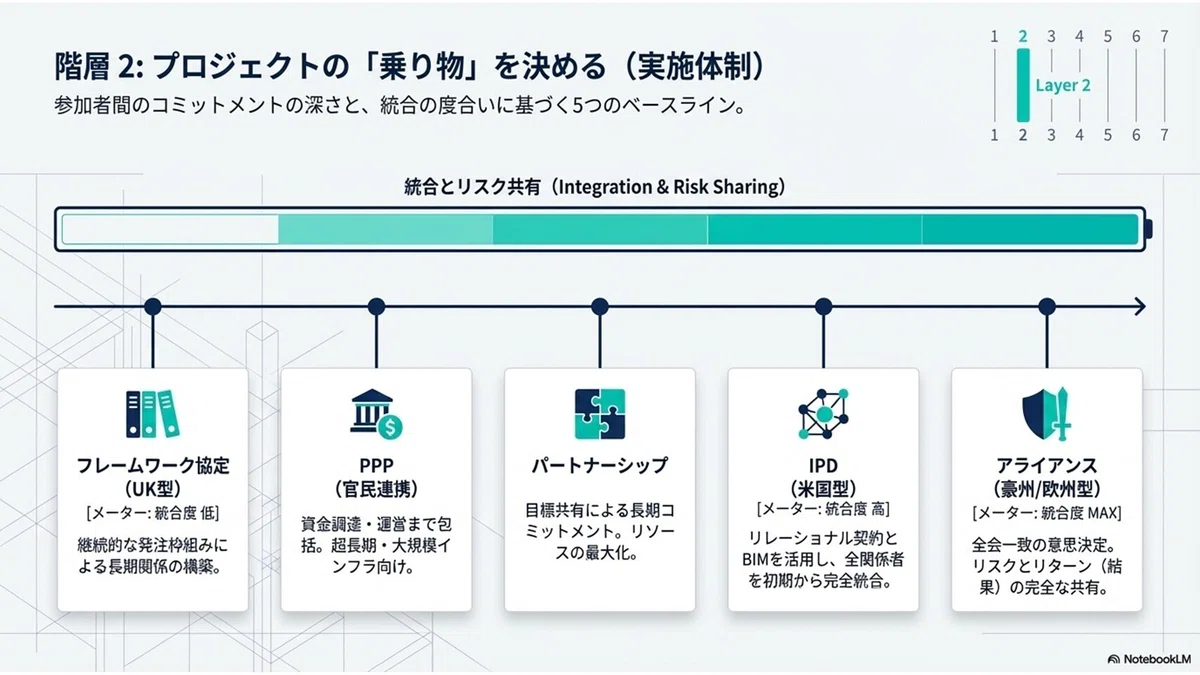

世界的に注目されているリレーショナルなプロジェクト実施方法には、統合プロジェクトデリバリー(IPD)、アライアンス、パートナーリングの3つがあります。

  • IPD: 人、システム、ビジネス構造、および慣行をリレーショナル契約によって統合します。BIM(ビルディング・インフォメーション・モデリング)との組み合わせにより、コラボレーションの効率が大幅に向上します。

  • パートナーリング: 特定のビジネス目標を達成するためのクライアントと施工者の長期的なコミットメントです。

  • フレームワーク合意: 将来授与される契約の条件を確立する合意であり、ECIの確立に適しています。

  • アライアンス: クライアントと施工者が統合されたチームとして協力し、全会一致で意思決定を行う形態です。リスクは共同で管理され、結果は共有されます。

  • ベストバリュー調達(BVP): 最高の専門知識を持つ施工者を調達するための資格ベースの選択アプローチです。

  • 目標コスト契約(TCC): クライアントと施工者の間で固定の目標コストを設定し、実際のコストとの差額をあらかじめ決められた割合で共有します。

欧州では、競争的対話(CD)の出現によりアライアンスの利用が促進されています。フィンランドでは、EU法への対応として「競争的アライアンス」が開発されました。

5. 調査方法

本研究の経験的データは、マルチケーススタディに基づいています。
文献から導き出された18のECIアプローチが、データ収集と分析の指針となりました。

  • ケースの抽出: 3つのグループのケーススタディが実施されました。第1グループは橋梁プロジェクト、第2グループは競争的対話(CD)を用いたプロジェクト、第3グループはベストバリュー調達(BVP)を用いたプロジェクトです。

  • データ収集: 54件の詳細なインタビューと、65件以上の関連文書(契約書、議事録、入札書類など)の調査が行われました。

6. ノルウェーのケースにおけるECIの実施

インタビューを通じて12のECIアプローチが特定され、そのうち7つは文献には記載されていなかった新しいものでした。

  1. 間接的なアプローチ: 直接施工者を関与させるのではなく、建設経験のあるコンサルタントを活用したり、社内の建設経験を利用したりします。

  2. 情報提供会議: 施工者選定前に、関心のあるすべての施工者に開かれた会議を開催します。

  3. フロントエンド・パートナーリング・プロセス: 契約締結後、着工前に最適化のために協力します。

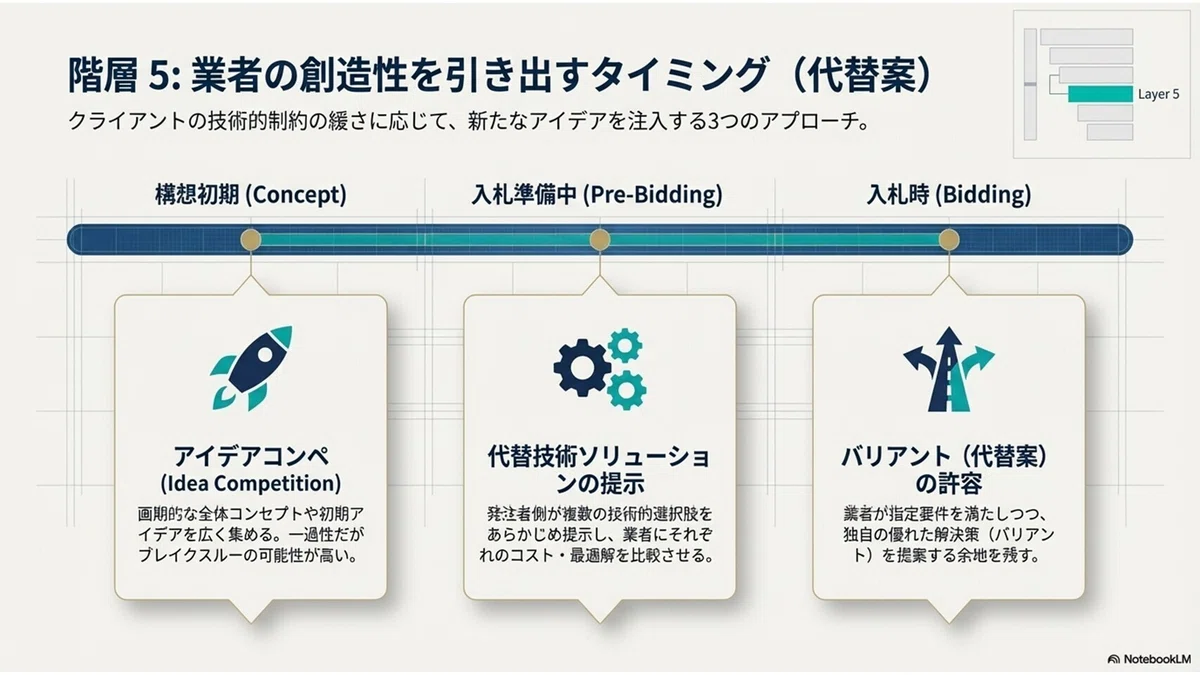

  4. 代替技術案の公示: 発注者が複数の技術的選択肢を用意し、施工者に最も安価なオプションを計算させます。

  5. フロントエンド段階での専門施工者への直接接触: 特殊な能力を持つ下請け業者と直接連絡を取ります

  6. アイデア・コンペティション: プロジェクトの初期段階で入札プロセスを通じて解決策のアイデアを収集します。

  7. 施工者による発注者へのアイデア提案: 施工者が自発的に設計・計画段階でアイデアを提案します。

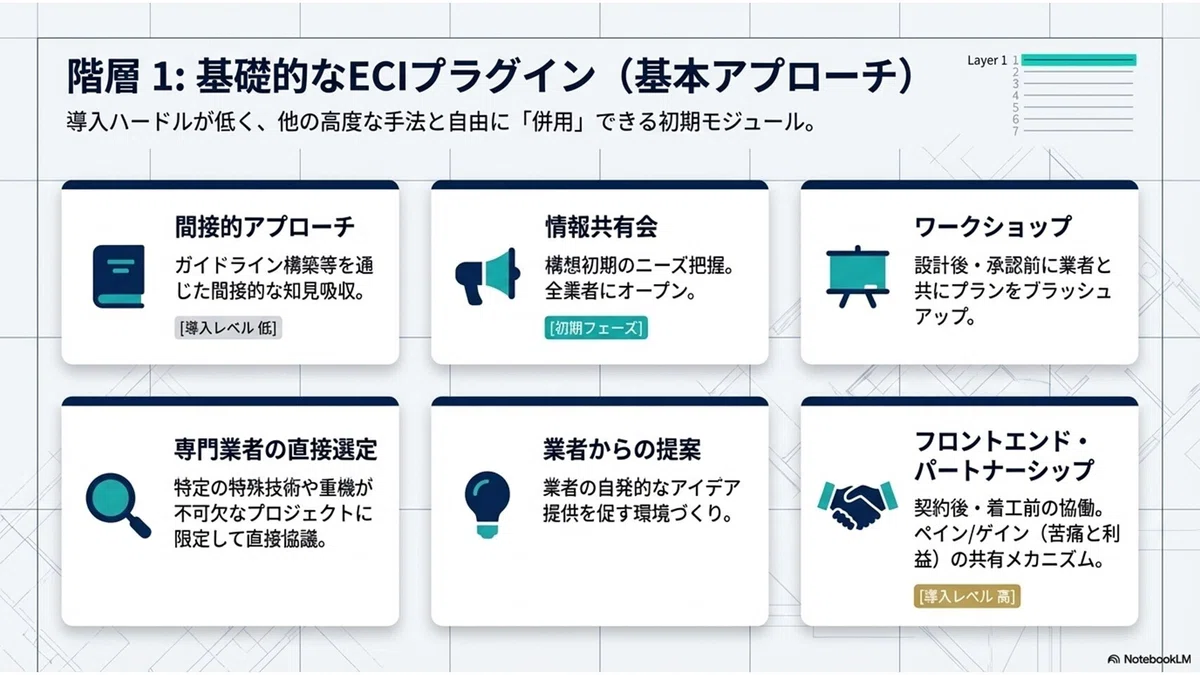

#PRIMARY_DATA # 【図1.公共事業におけるECI選択のためのフレームワーク】

#PRIMARY_DATA # 【図1.公共事業におけるECI選択のためのフレームワーク】

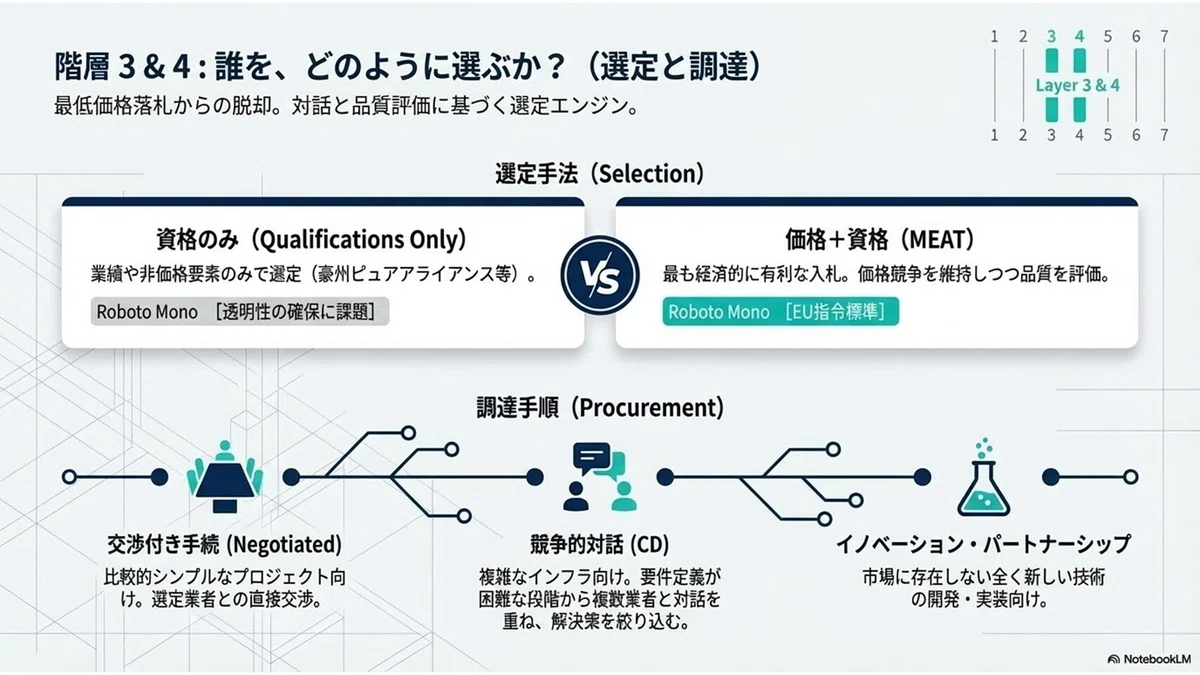

7. 考察:公共発注者のための選択肢

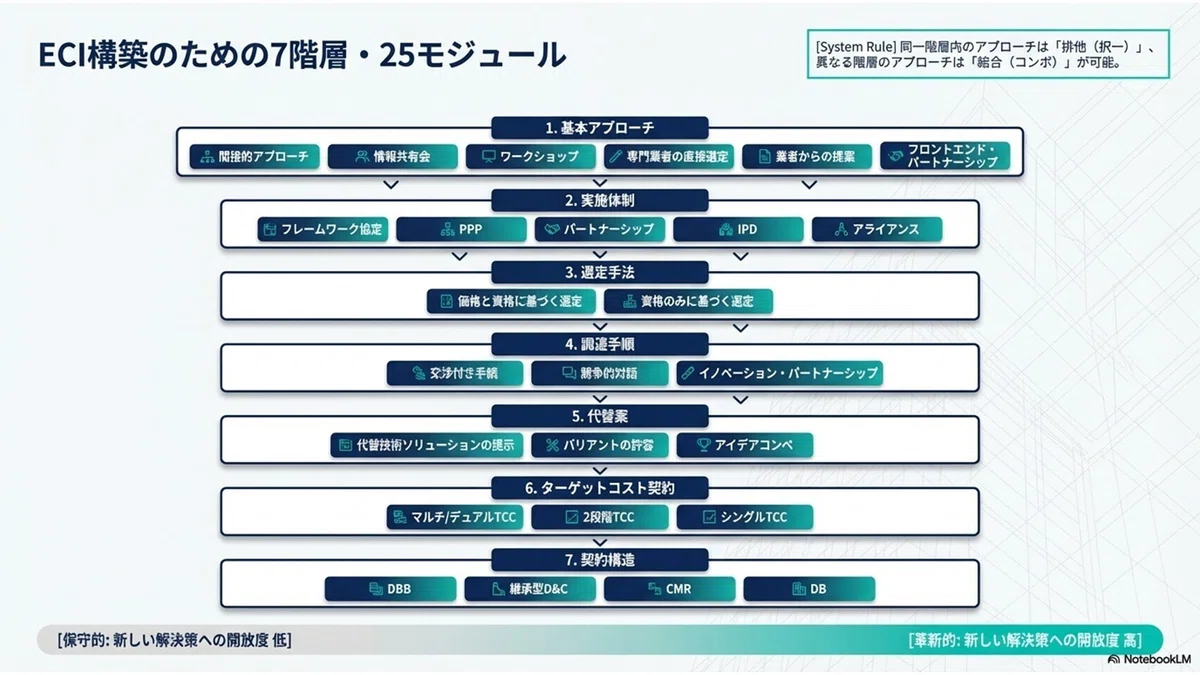

本研究では、文献とケーススタディから合計25のECIアプローチが特定されました。これらは以下の7つの主要カテゴリーに分類できます。

  1. 基本アプローチ: あらゆるプロジェクトで使用可能ですが、施工者の利益共有は低いです。

  2. プロジェクト実施体制: パートナーリング、IPD、アライアンスなど、リレーショナルな契約に基づきます。

  3. 選定方法: 価格だけでなく、資格やMEAT(最も経済的に有利な入札)に基づきます。

  4. 調達手続き: 競争的対話や交渉付き手続きが含まれます。

  5. 代替案の提案: 発注者が提示する場合や施工者に提案を許容する場合があります。

  6. 目標コスト契約(TCC)の種類: 単一、複数、二段階のTCCがあります。

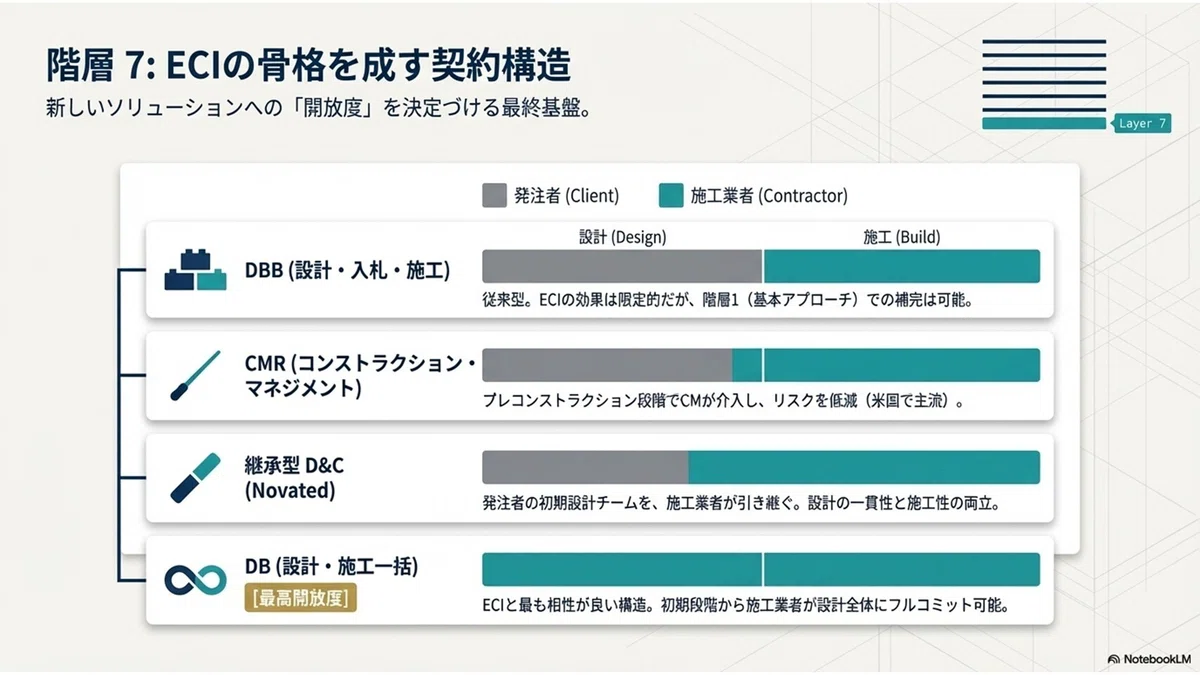

  7. 契約構造: 設計施工一括(DB)や設計施工分離(DBB)などです。

8. 結論

ECIは、建設開始前の早い段階で施工者を関与させる広範なアプローチを指します。
公共プロジェクトにおけるECIの唯一の普遍的な方法は存在せず、プロジェクトの状況に応じて複数のアプローチを組み合わせることが可能です。
本研究で提示されたフレームワークは、公共発注者が自らのプロジェクトに最適なECIモデルを設計するための貴重なツールとなります。

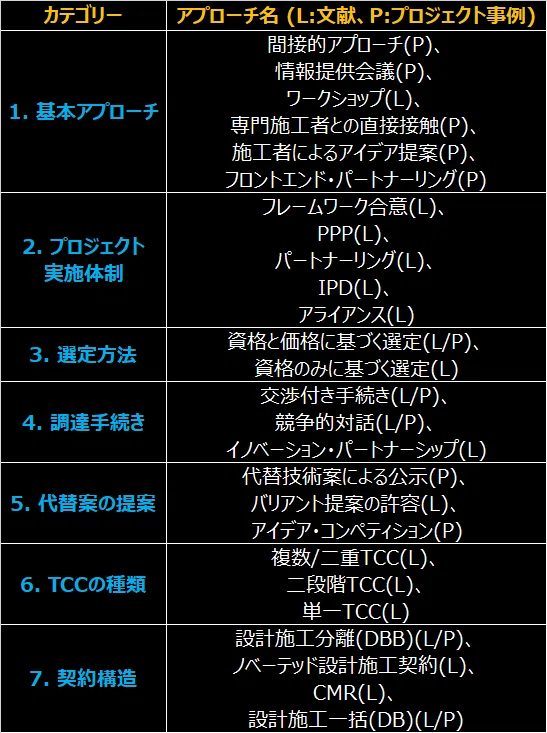

#PRIMARY_DATA # 表1:25のECIアプローチと7つの主要カテゴリーの分類

#PRIMARY_DATA # 表1:25のECIアプローチと7つの主要カテゴリーの分類

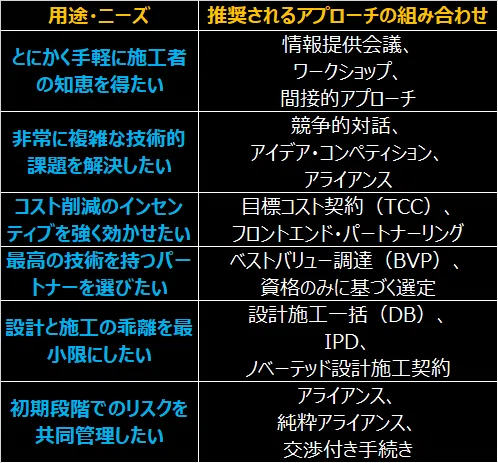

#PRIMARY_DATA # 表2:実践で使える用途別アプローチ活用表

#PRIMARY_DATA # 表2:実践で使える用途別アプローチ活用表

気づきと問い

物質主義的な問い

特定の契約構造(例えば目標コスト契約)は、国家と民間企業の間で資本とリスクをどのように物理的に再分配し、それがインフラの「質」という物質的結果にどう反映されるか?

耽美主義的な問い

共同設計による「調和」には美学的な価値があるのか。それとも、ECIの官僚的なプロセスは、一人の設計者が持つ独創的で尖った美学を去勢してしまうのか?

ポスト構造主義的な問い

「パートナーシップ」や「アライアンス」という言葉は、公共調達法における本来の権力格差や言語的な意味の変容をいかに覆い隠しているか?

人に話したくなる三行

  1. 公共事業を成功させるコツは、工事が始まる前の「早めの相談」にある。

  2. 25もの手法を使い分けることで、役所と業者の「壁」を壊せる。

  3. 職人の知恵と行政の計画が合体したとき、最強のインフラが生まれる。

励ましメッセージ

#PRIMARY_DATA # 「より良い未来を築くための一歩」

新しい手法への挑戦には勇気が必要ですが、本研究が示す25のアプローチは、あなたが直面する課題を突破するための武器になります。より良い未来を築くための一歩を、ここから踏み出しましょう!

ステップアップ行動指針案

#PRIMARY_DATA # 「唯一の普遍的な方法はない」
  1. 現状分析: 現在のプロジェクトの複雑さと、施工者の知恵がどこで必要かを明確にする。

  2. 手法の照合: 本論文のフレームワーク(図1)を参照し、法規制の範囲内で可能な組み合わせを探る。

  3. 対話の開始: まずは「情報提供会議」などのハードルの低い方法から、施工者とのコミュニケーションを開始する。

#PRIMARY_DATA # 【図1.公共事業におけるECI選択のためのフレームワーク】

参考文献

インフォグラフィックで振り返る

#PRIMARY_DATA # インフォグラフィック:公共プロジェクトにおける早期施工者関与(ECI):その実施方法【読む・聴く・図解でわかる | マルチモーダル解説】

関連記事

執筆者:東北イタコ(Tohoku I-ST)

以上です。
